Ход строительства: жилой комплекс «Евросити», февраль 2018
Ход строительства: жилой комплекс «Евросити», февраль 2018
По состоянию на 12 февраля 2018 года:

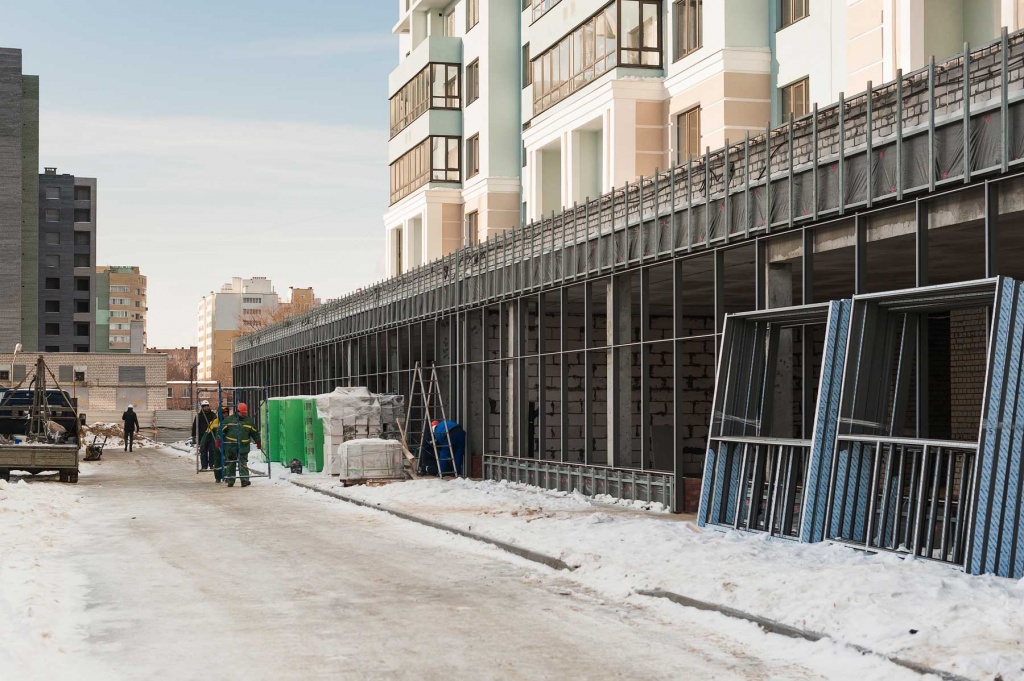

Кирпичная кладка – завершена.
Оштукатуривание квартир – завершено.

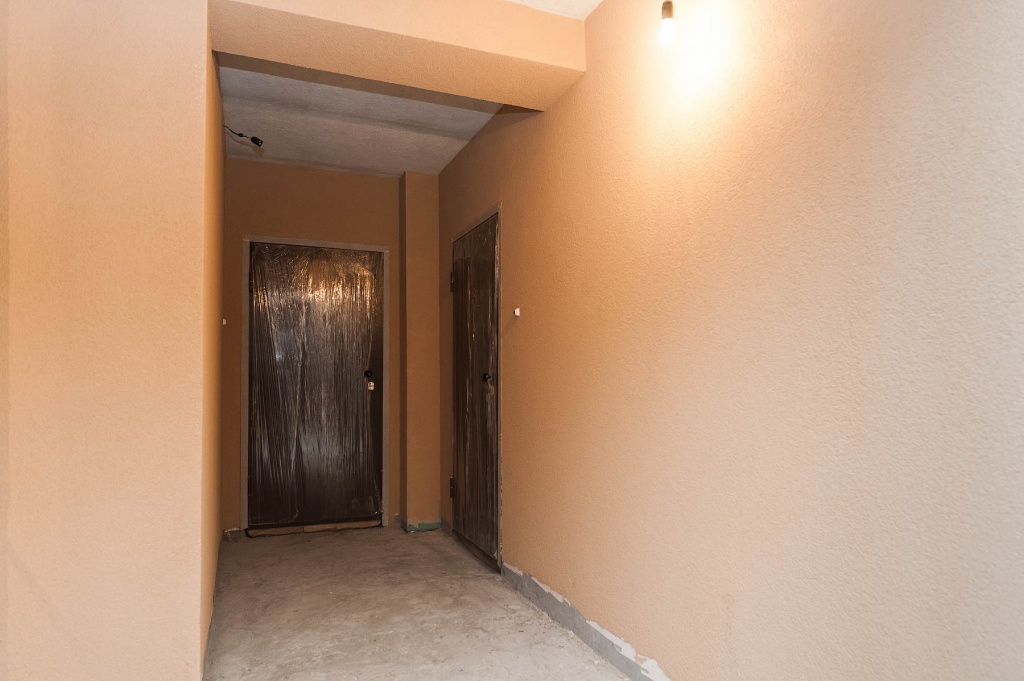

Установка дверей в квартиры – завершена.
Монтаж электропроводки, установка этажных распределительных щитов – завершены.
Гидроизоляция санузлов – завершена.
Шумоизоляция полов – завершена.

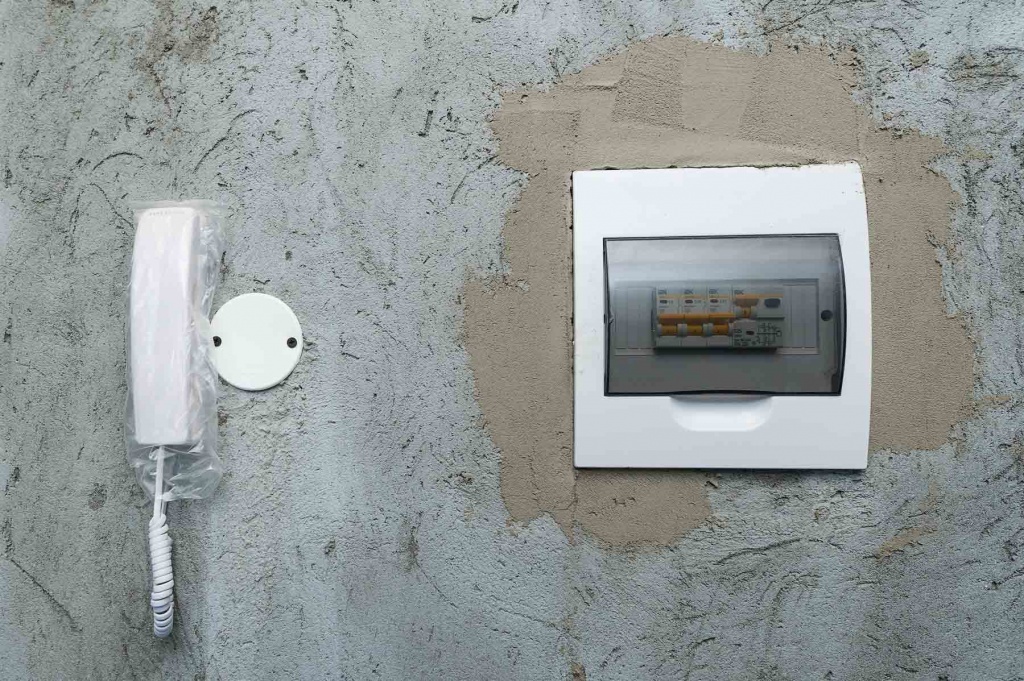

Установка переговорных устройств домофонов в квартирах – завершена.
Установка радиаторов отопления и монтаж систем отопления в квартирах – завершены.

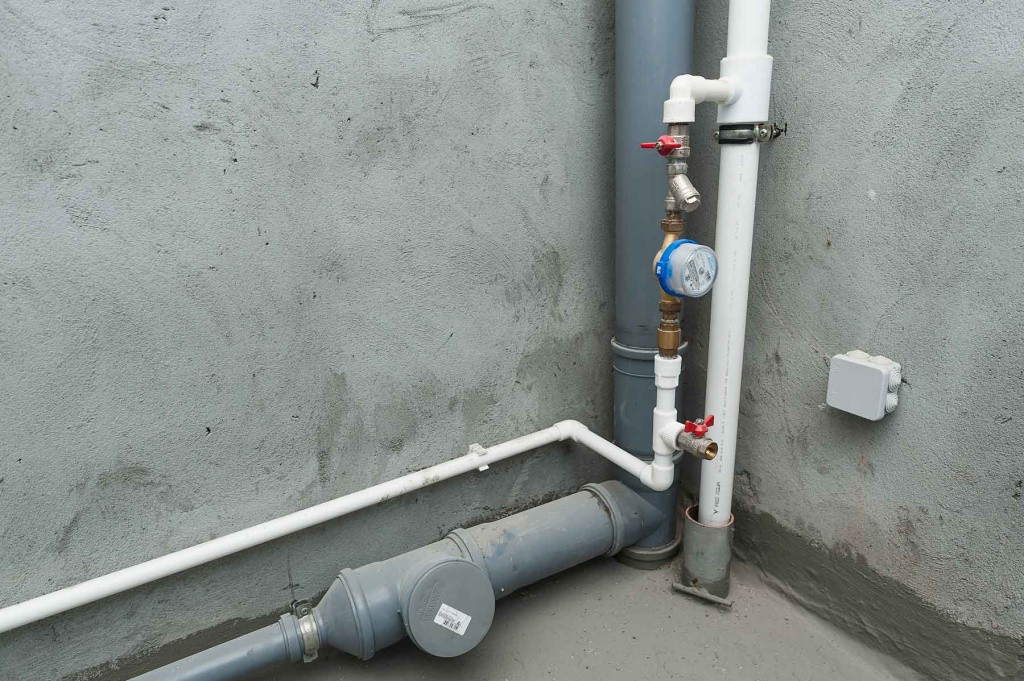

Монтаж поквартирных приборов учета воды (счетчиков) – завершен.
Устройство полусухой стяжки пола: выполнено во 2 и 3 подъездах, ведется в 1 подъезде (выполнено на 2-4 этажах), в 4 подъезде (выполнено на 4-10 этажах), в 5 подъезде (выполнено на 2 и 7-10 этажах).

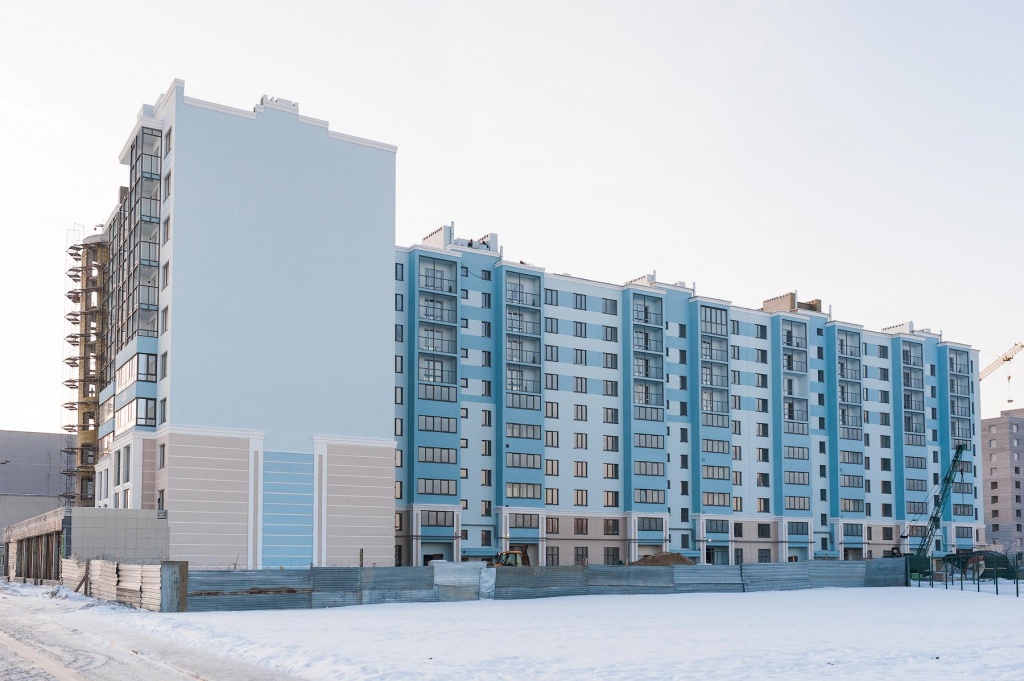

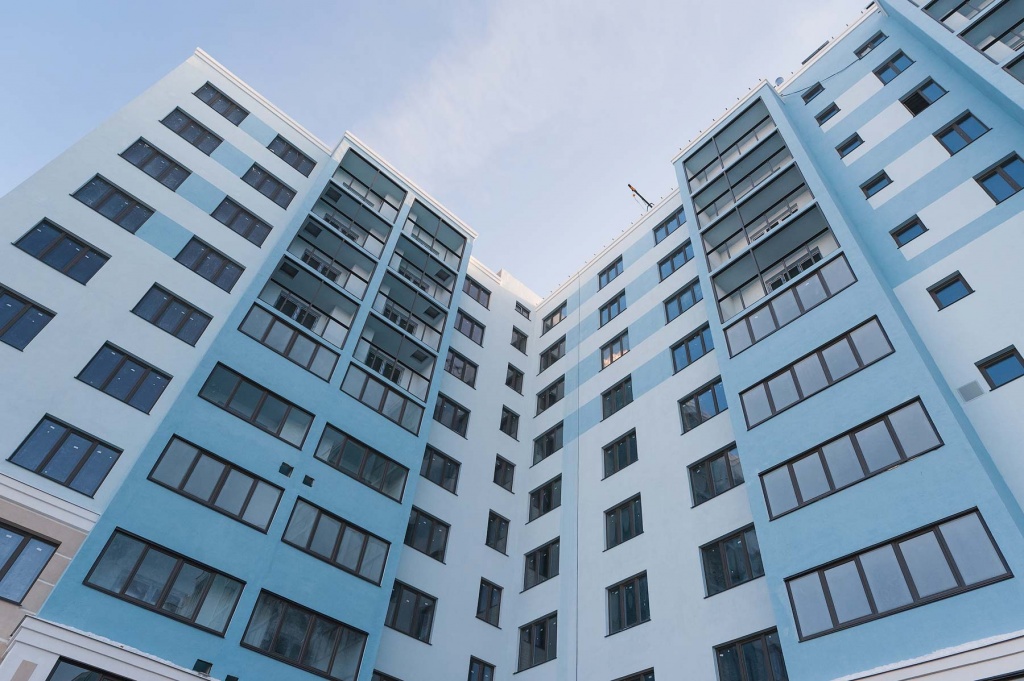

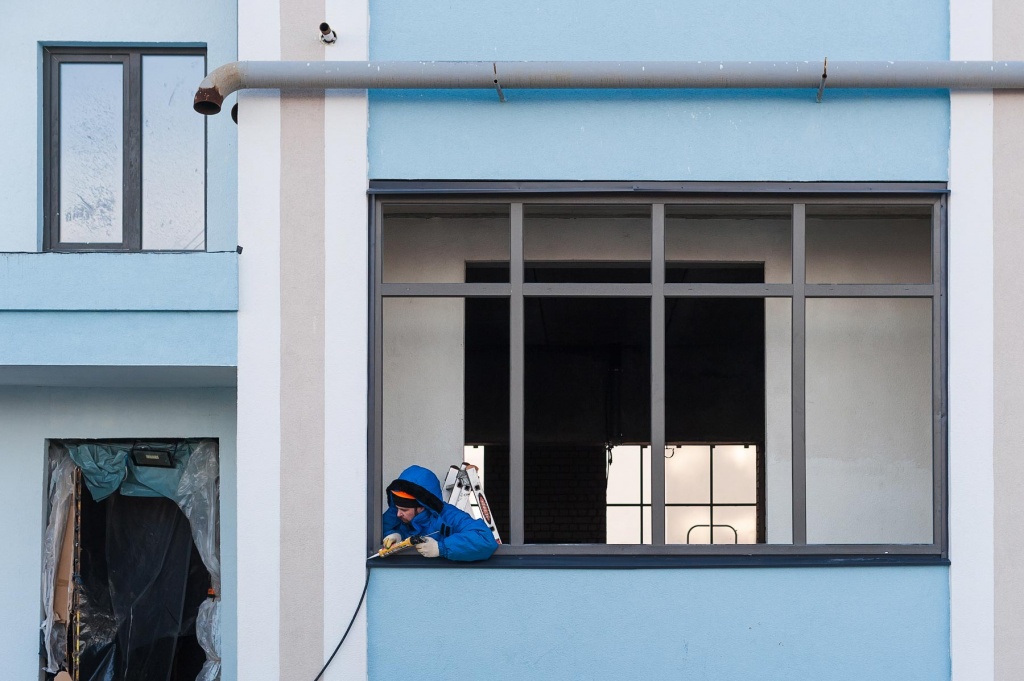

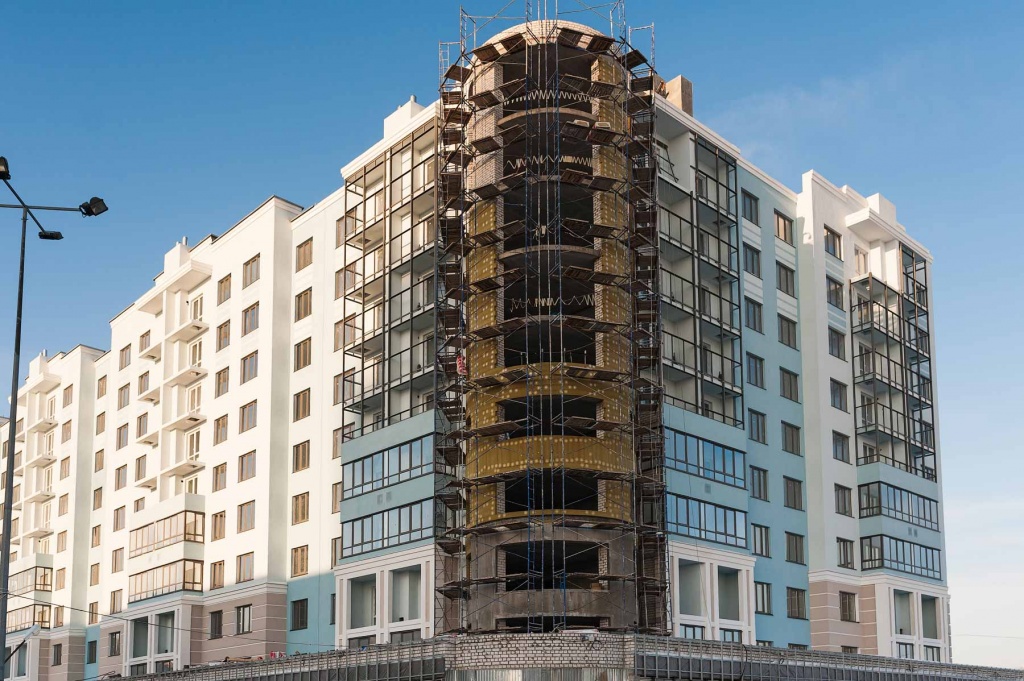

Монтаж теплосберегающих окон Guardian ClimaGuard – ведется на закругленной части, остальное – выполнено.
Витражное остекление лоджий – ведется во всех подъездах.

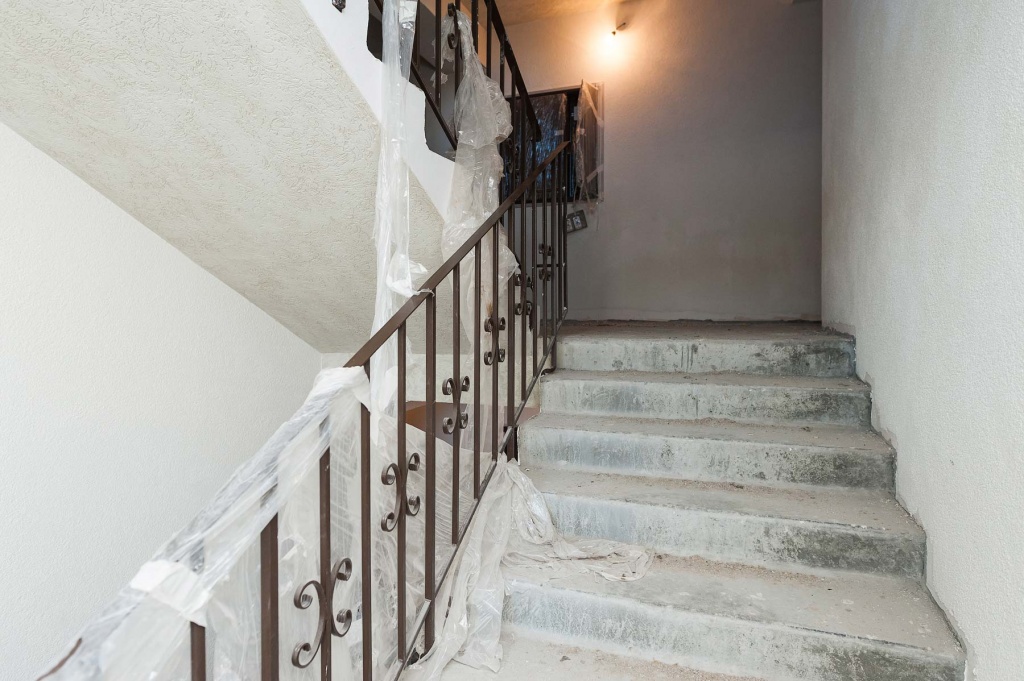

Монтаж перил лестниц – выполнен в 1, 2, 4 и 5 подъездах, ведется в 3 подъезде.

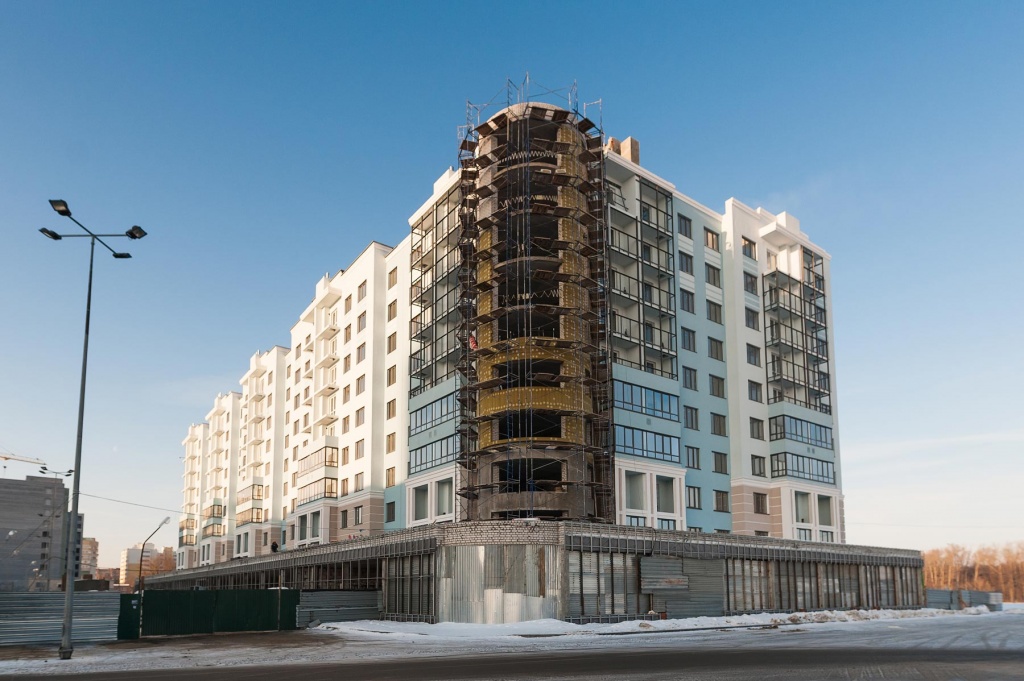

Утепление внешних стен плитами базальтовой ваты – ведется на закругленной части, остальное – выполнено.

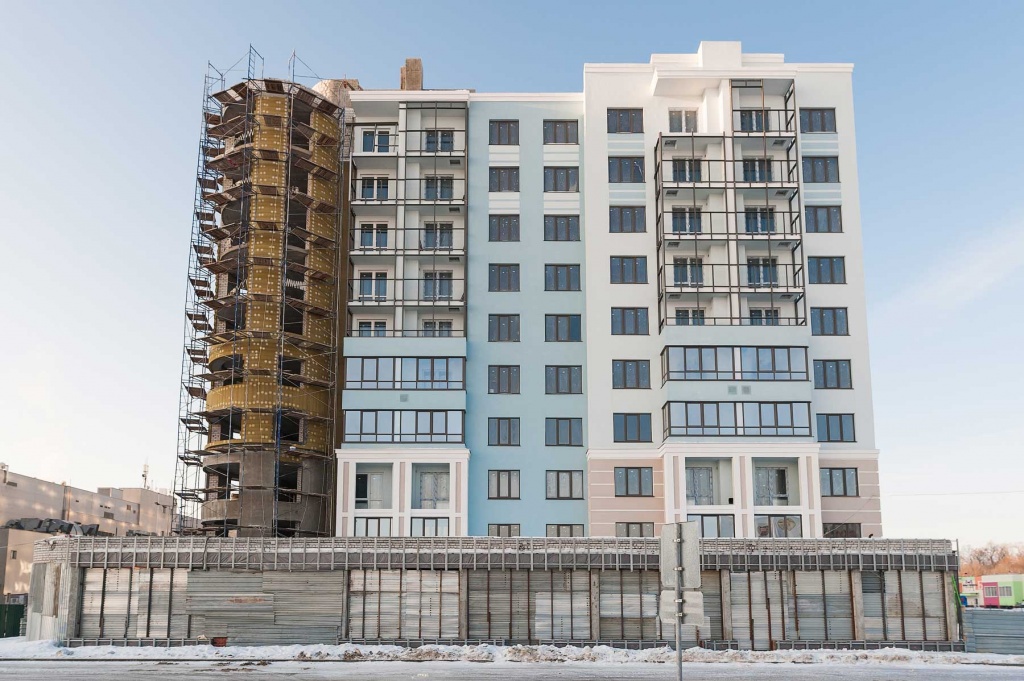

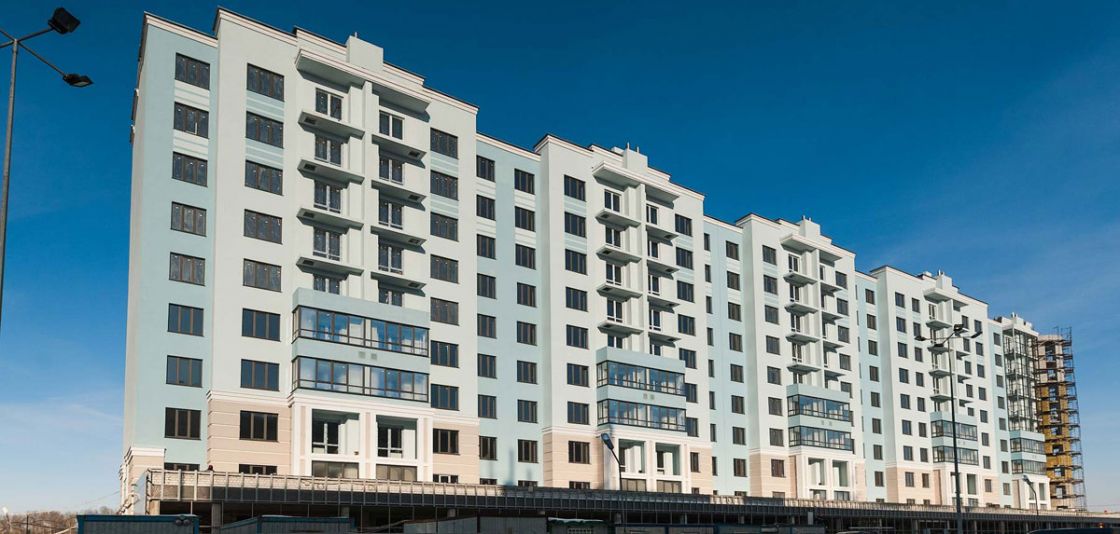

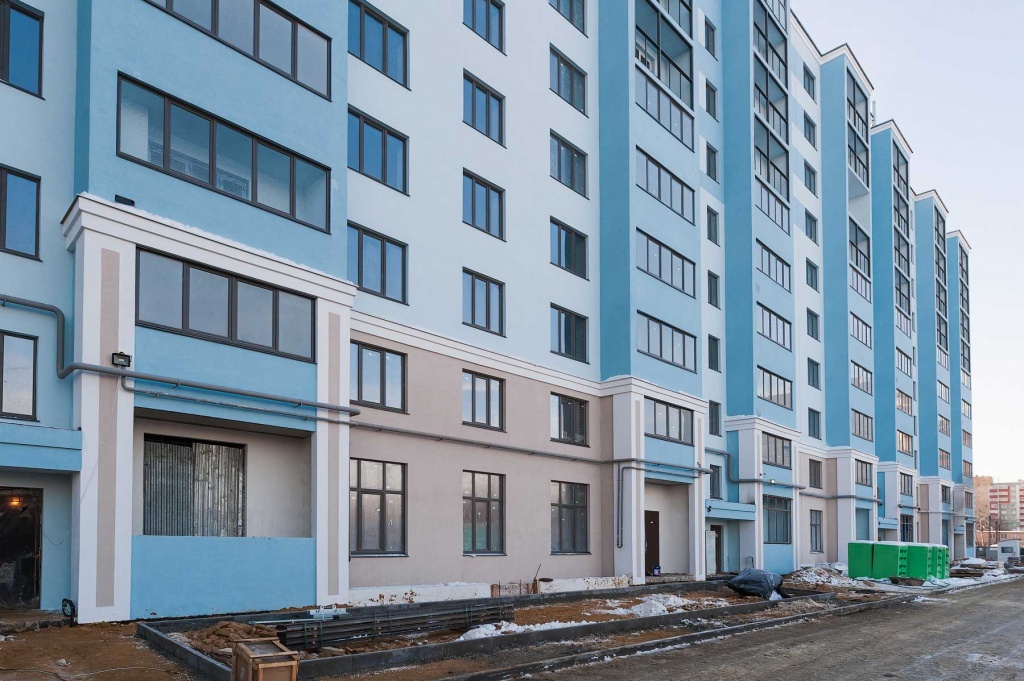

Окраска фасада – выполнена, кроме закругленной части.
Устройство кровли: устройство мягкой кровли – завершено, устройство оголовков вентиляционных шахт – завершено, ведется монтаж парапетов (выполнен на 80%).

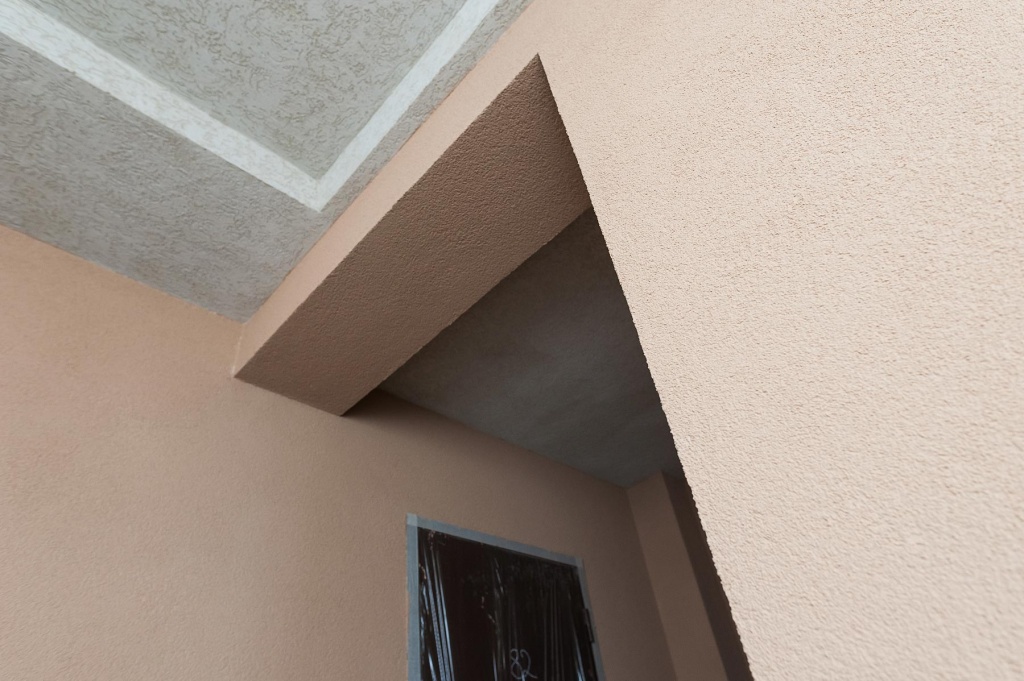

Финишная штукатурка мест общего пользования (лестничных клеток, коридоров) – выполнена шпаклевка всех поверхностей, на потолке выполнен финишный фактурный слой. В 3 подъезде ведется фактурная штукатурка стен (выполнено на 80%) и окраска стен (выполнена на 2-4 этажах), работы начаты в остальных подъездах.

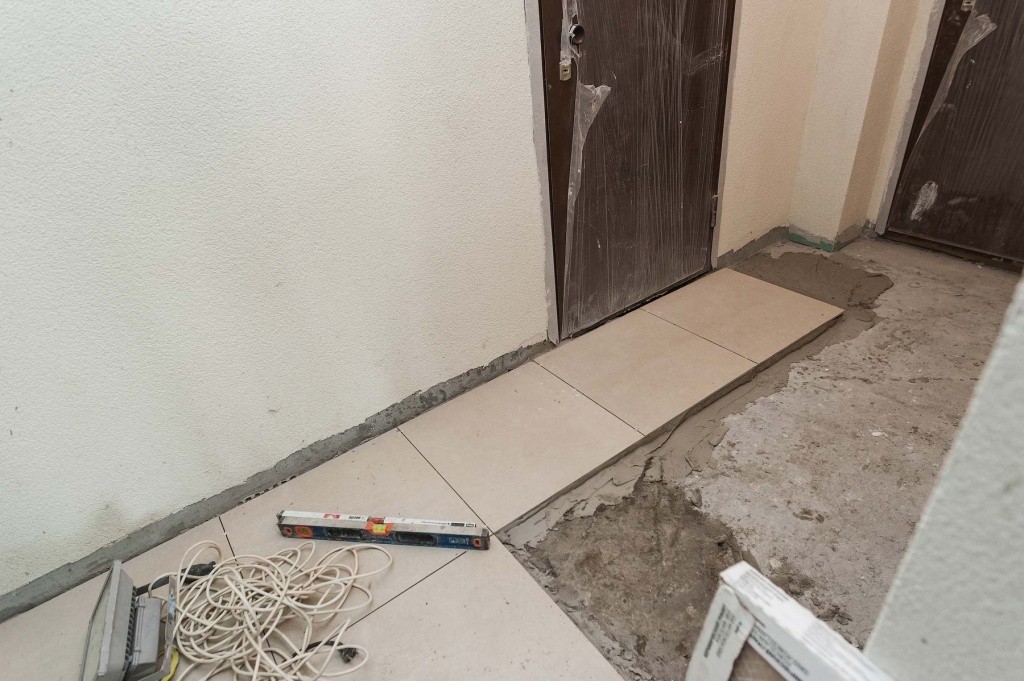

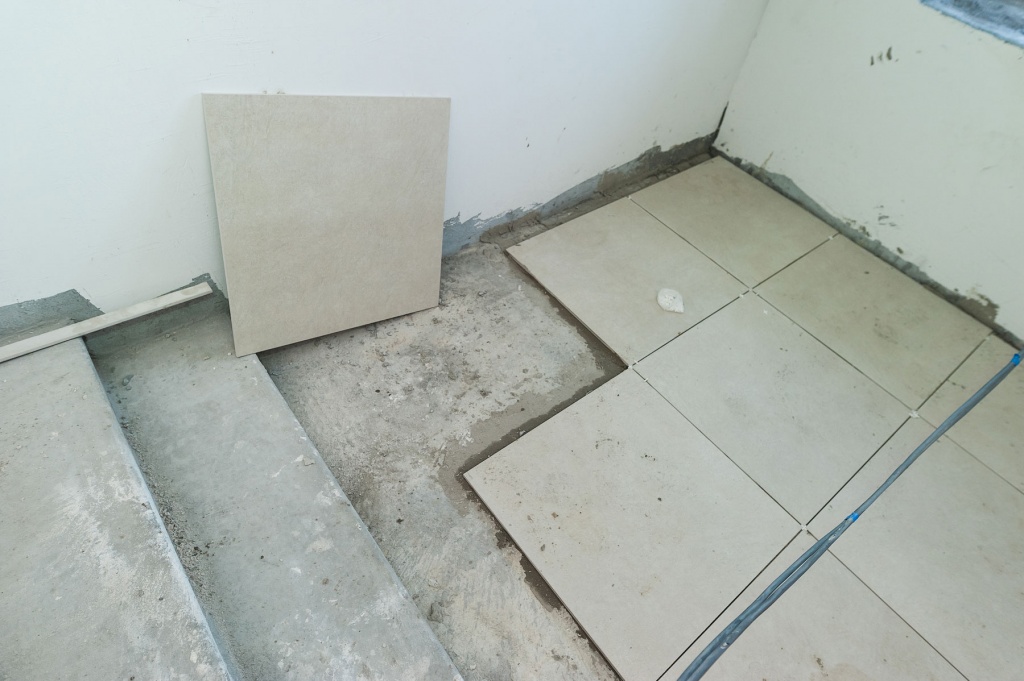

Устройство покрытия пола из гранитной плитки в местах общего пользования – ведется во 2 и 4 подъездах.

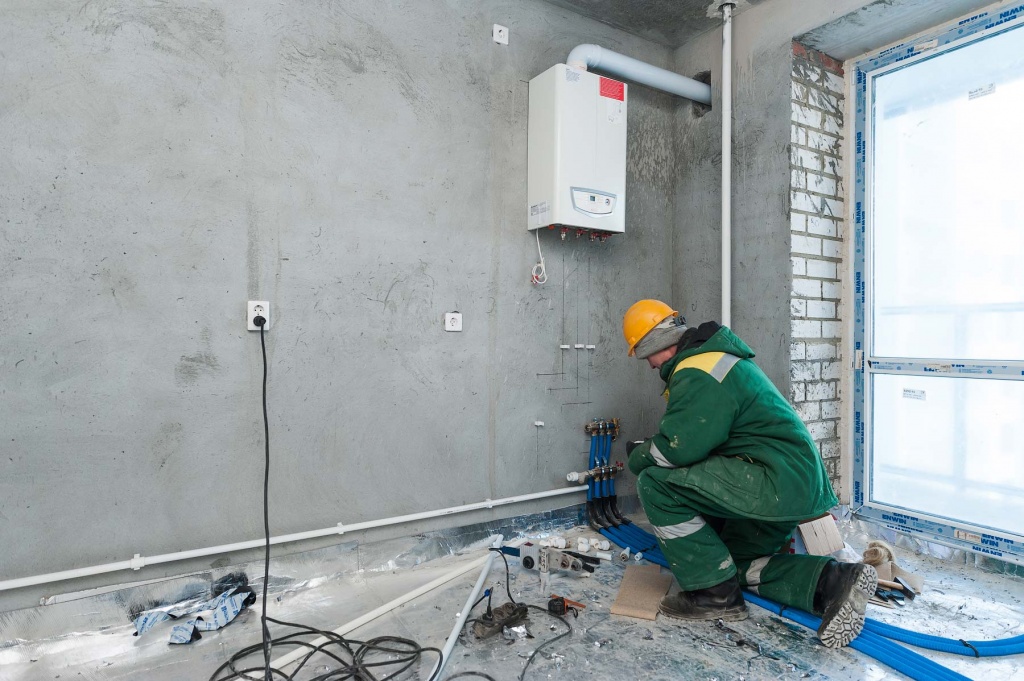

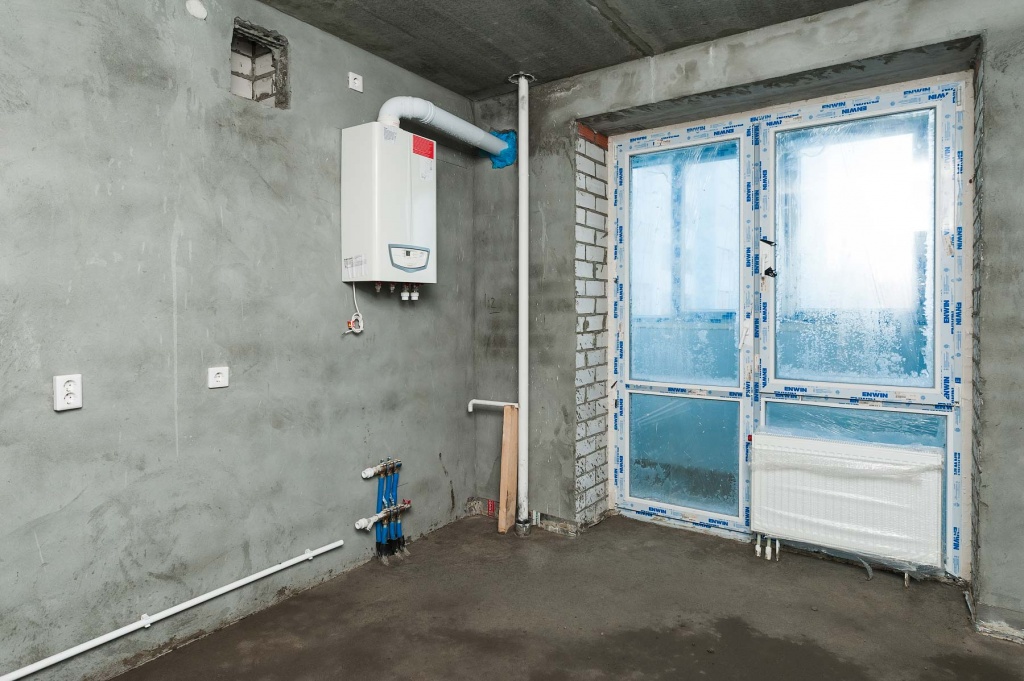

Монтаж котлов отопления – ведется в 1, 2 и 4 подъездах.

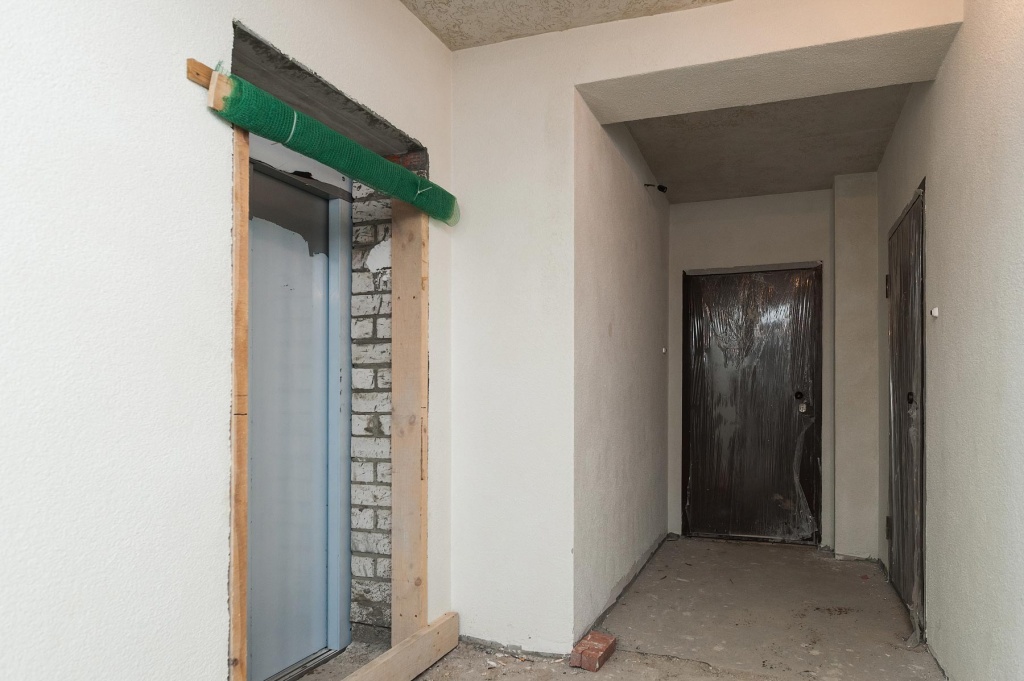

Монтаж направляющих лифтов: в 3 и 4 подъездах – выполнен, во 2 и 5 подъездах – ведется.
Строительство пристроенных нежилых помещений:
устройство монолитного каркаса – завершено,
кладка внешних стен – завершена,
утепление стен – завершено,

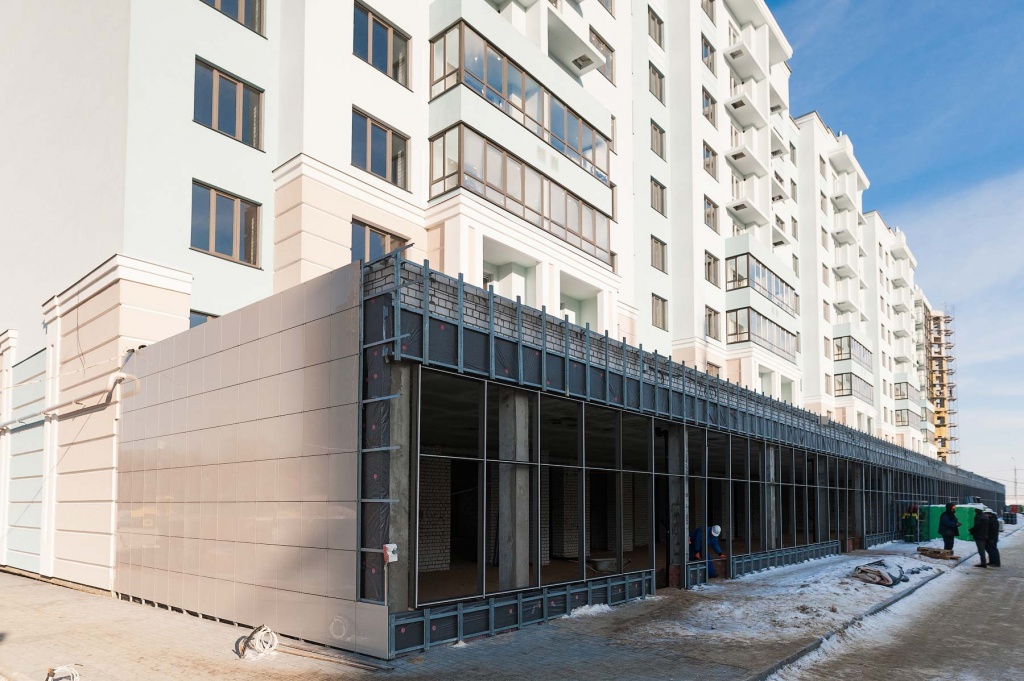

монтаж вентилируемого фасада – ведется,
остекление – ведется,
устройство стяжки кровли и устройство мягкой кровли – ведется.
Выполнены работы по подводу внешних сетей водопровода, ливневой канализации, газопровода.
Выполнен монтаж электроподстанции.
Благоустройство территории:

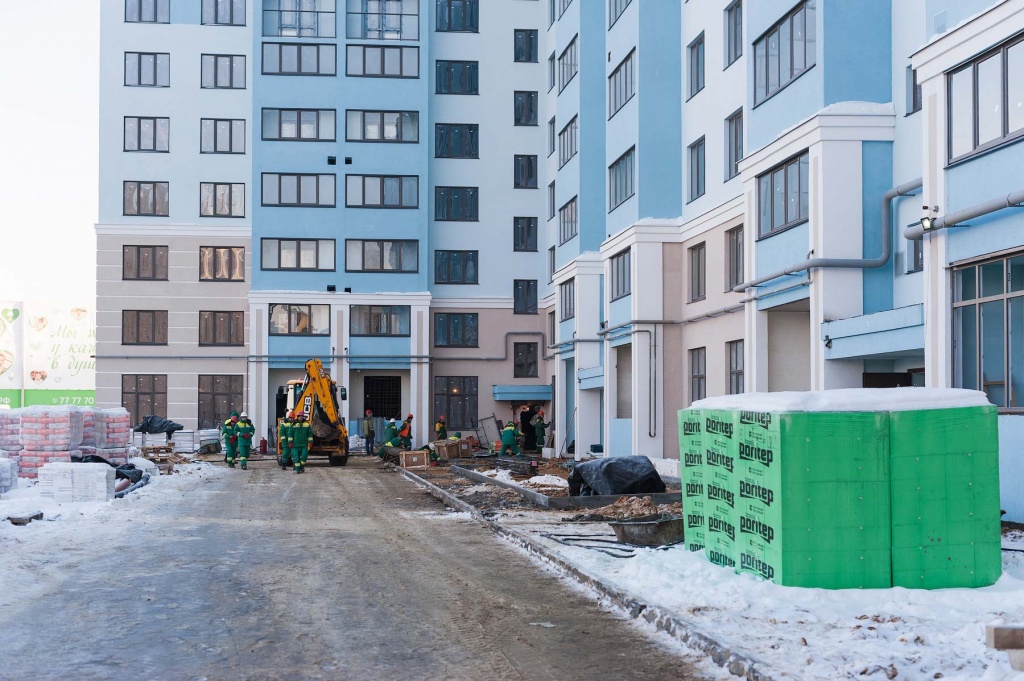

выполнено устройство дорожного покрытия и тротуара со стороны ТРЦ «Круиз»,
выполнен монтаж опор освещения (столбов) со стороны ТРЦ «Круиз»,
выполнено устройство дорожного покрытия со стороны Лесопарка,
выполнена подготовка основания под устройство тротуаров и газонов со стороны Лесопарка,

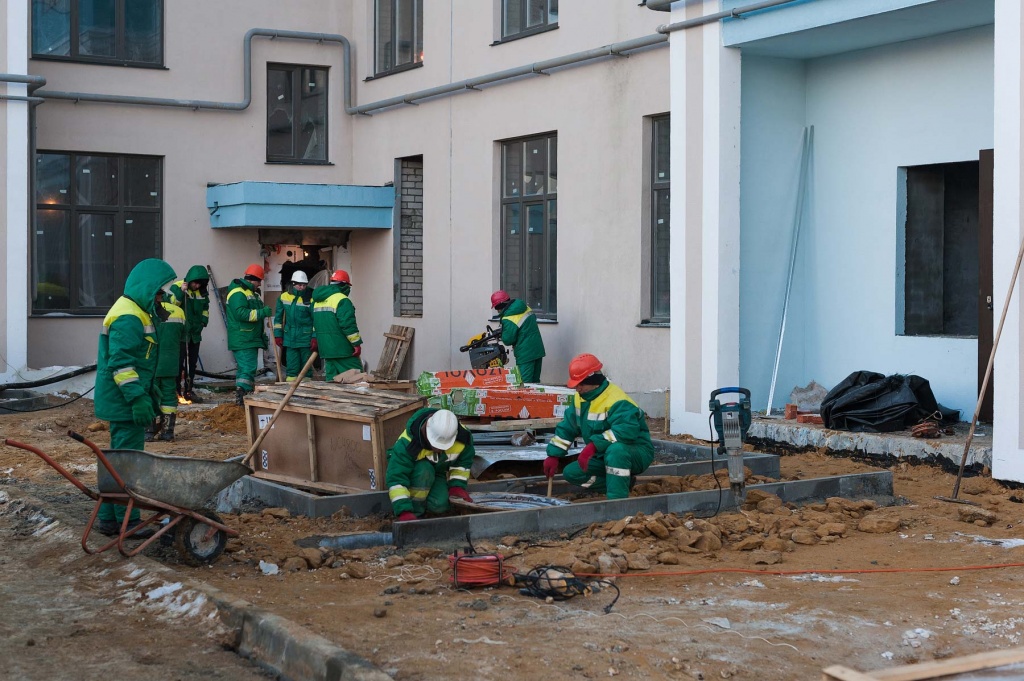

ведется укладка тротуарной плитки со стороны Лесопарка – выполнено от 1 до 3 подъезда,

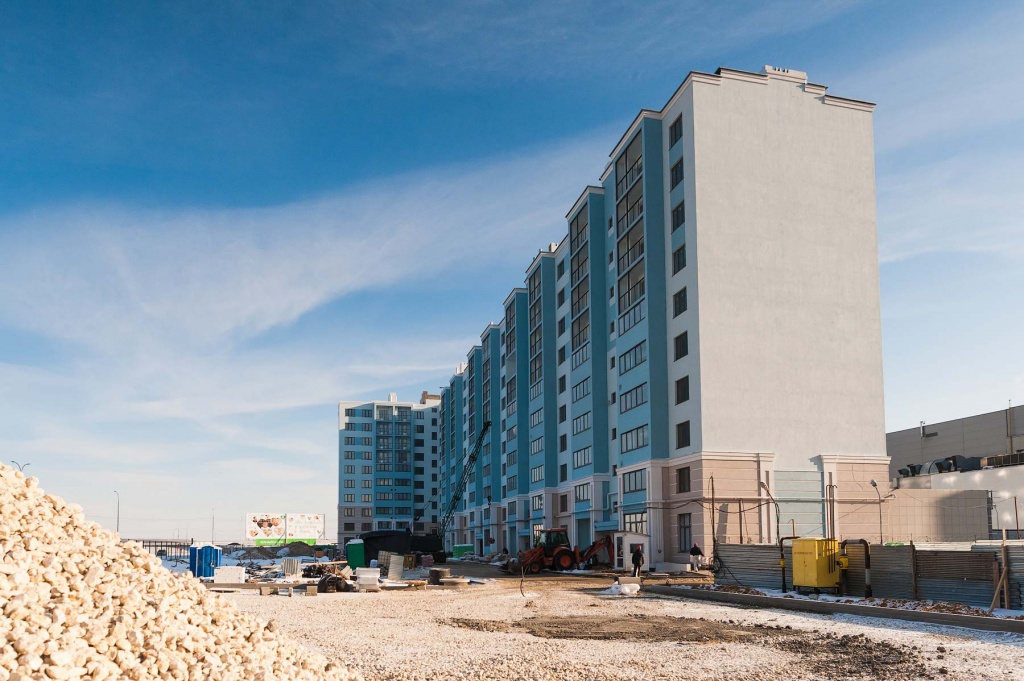

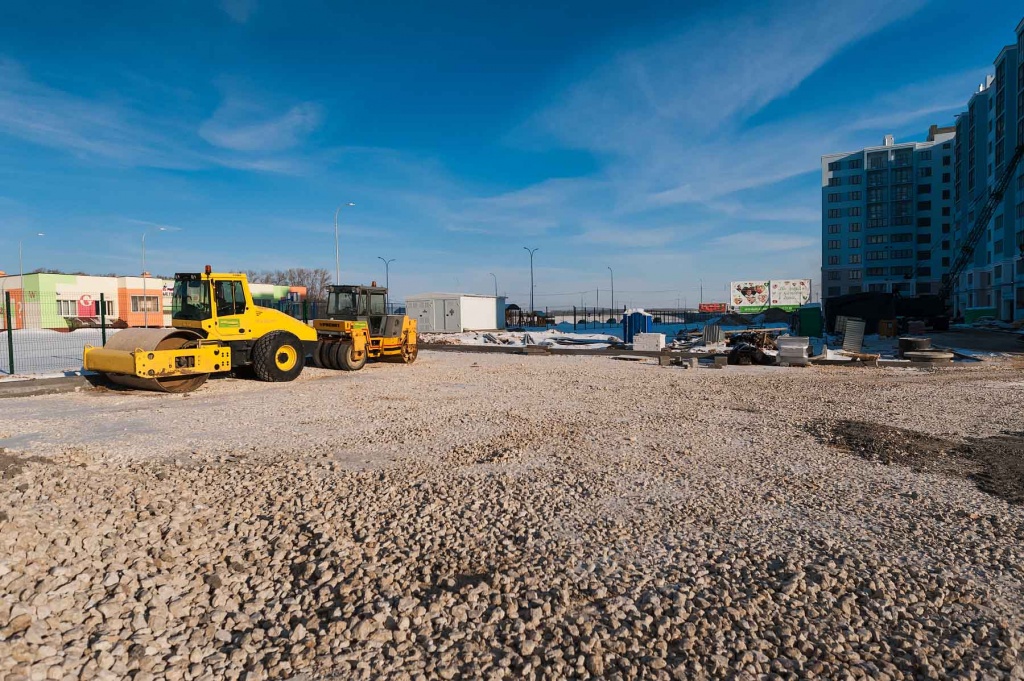

подготовлено основание под асфальтовое покрытие автопарковки на 35 машино-мест (общее число машино-мест на придомовой территории, включая экопарковки – 180).
