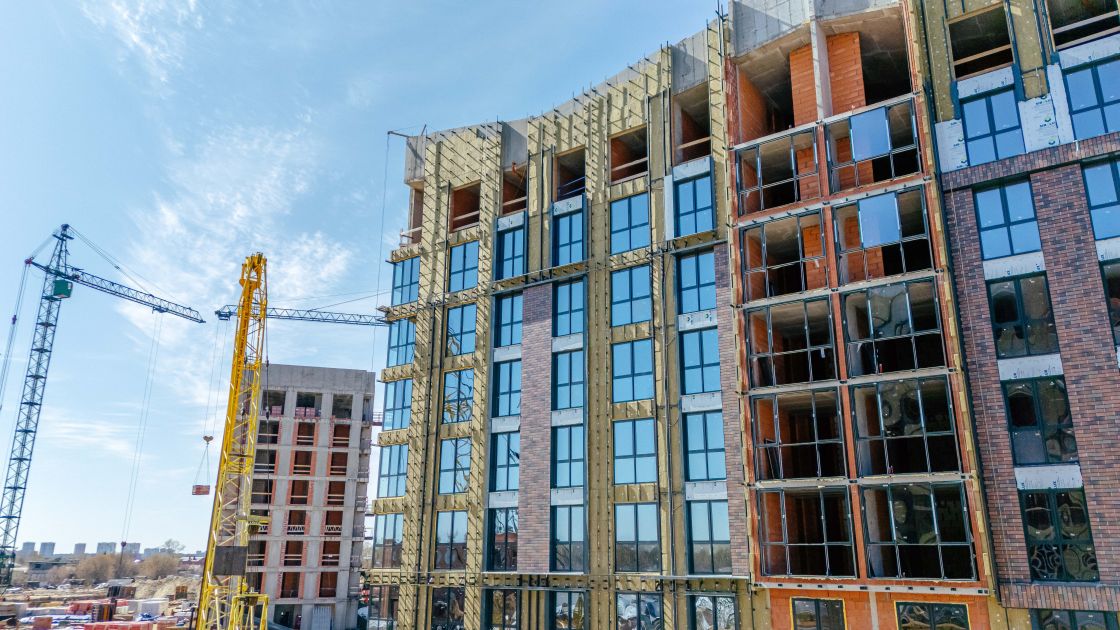

«Еврокласс-5»
Выполнено устройство монолитного перекрытия 17-го этажа в 1-й секции
Выполняется возведение перегородок 11-го этажа в 1-й секции
Во 2-й секции ведётся устройство несущих вертикальных конструкций 18-го этажа
Во 2-й секции ведётся кирпичная кладка наружных стен 9-го этажа
«Окская стрелка»
Работы по монтажу вентиляции в 1-м доме выполнены на 99%
В 1-м доме фасадные работы выполнены на 65%
Электромонтажные и слаботочные работы в 1-м доме выполнены на 80%
Монтаж оконных блоков в 1-м доме выполнен на 55%
Во 2-м доме фасадные работы выполнены на 90%
Поквартирные сантехнические работы в 1-м и 2-м доме выполнены на 80%
Электромонтажные и слаботочные работы во 2-м доме выполнены на 70%
В 3-м доме вентиляционные работы выполнены на 65%
Кирпичная кладка в 1, 2, 3 секциях выполнены на 80%
В 4-м доме ведутся работы по бетонированию стен первого этажа
В 5-м доме ведутся работы по бетонированию фундаментной плиты во 2-й секции
«Полярная звезда»
Работы по бетонированию плиты перекрытия паркинга выполнены на 75%
Начаты работы по забивке свай под 2-ю секцию
Бетонирование наружных стен паркинга во 2-й секции выполнено на 25%
Устройство фундаментной плиты в паркинге 2-й секции выполнено на 40%
Работы по прокладке ливневой канализации на территории объекта и присоединению к городской магистрали выполнены на 85%
ЖК «Счастье-2»
Кирпичная кладка стен выполнена на 100%
Отделка мест общего пользования выполнена на 95%
Стяжка пола выполнена на 100%
Система отопления смонтирована на 95%
Монтаж лифтов выполнен на 90%
Монтаж газового трубопровода выполнен на 90%
Монтаж слаботочных систем выполнен на 95%
Трансформаторная подстанция смонтирована на 95%
Благоустройство придомовой территории выполнено на 40%
«Гранд Комфорт» (г. Жуковский) 1-ая очередь
Кладка внутренних перегородок выполнена на 99%
Работы по установке окон выполнены на 80%
Работы по монтажу навесного фасады выполнены на 65%
Монтаж лифтового оборудования выполнен на 99%
Работы по монтажу вентиляции выполнены на 99%
Стяжка полов в квартирах готова на 87%
Электромонтажные работы выполнены на 65%
Работы по монтажу слаботочных систем выполнены на 65%
Отделочные работы в местах общего пользования выполнены на 17%
Благоустройство паркинга выполнено на 98%
Отделка паркинга выполнена на 75%
Устройство разгрузочной плиты на стилобате выполнено на 95%
Монтаж малых архитектурных форм выполнен на 20%
«Гранд Комфорт» (г. Жуковский) 2-ая очередь
Кирпичная кладка наружных стен выполнена на 97%
Кирпичная кладка внутренних перегородок выполнена на 65%
Электромонтажные работы выполнены на 17%
Монтаж лифтов выполнен на 55%
Работы по установке окон выполнены на 3%
Работы по монтажу вентиляции выполнены на 35%
Начаты работы по монтажу навесного фасада
Работы по монтажу слаботочных систем выполнены на 6%
Благоустройство паркинга выполнено на 76%
Отделка паркинга выполнена на 5%
Отделочные работы в местах общего пользования выполнены на 2%
«Гранд Комфорт» (г. Жуковский) 3-ая очередь
Фундаментная плита паркинга готова на 50%
Работы по устройству наружных водопроводных и канализационных сетей выполнены на 20%
Устройство перекрытия 1, 2, 3 секций минус второго этажа выполнено на 100%
Устройство стен 1, 2, 3 секций минус первого этажа выполнено на 90%
Работы по устройству наружных водопроводных и канализационных сетей выполнены на 20%
