В первый день зимы подводим итоги работы на стройплощадках за ноябрь. Делимся новостями и фотографиями!
«Еврокласс-3»
За ноябрь в третьей очереди завершили полностью работы по внутренней кирпичной кладке.
Продолжаются другие важные этапы строительства: полусухая стяжка выполнена на 88%, фасадные работы — на 85%, внутренняя отделка в местах общего пользования сделана до 10 этажа включительно.
Строители смонтировали лифтовое оборудование и выполнили обрамление лифтовых шахт.
В процессе благоустройства прилегающей территории начали формировать бетонные вазоны для озеленения.
«Еврокласс-4»
За ноябрь полностью возвели первый этаж.
Для 3 и 4 секции забили сваи.
Skyline
Во 2 и 3 секциях за последний месяц осени завершили монолитные работы по последнему 16 этажу, на финальной стадии — монолит первой секции дома.
Наружная кладка стен выполнена до 8 этажа включительно.
Продолжили монтаж вентиляционного оборудования — готовность 9 этажей.

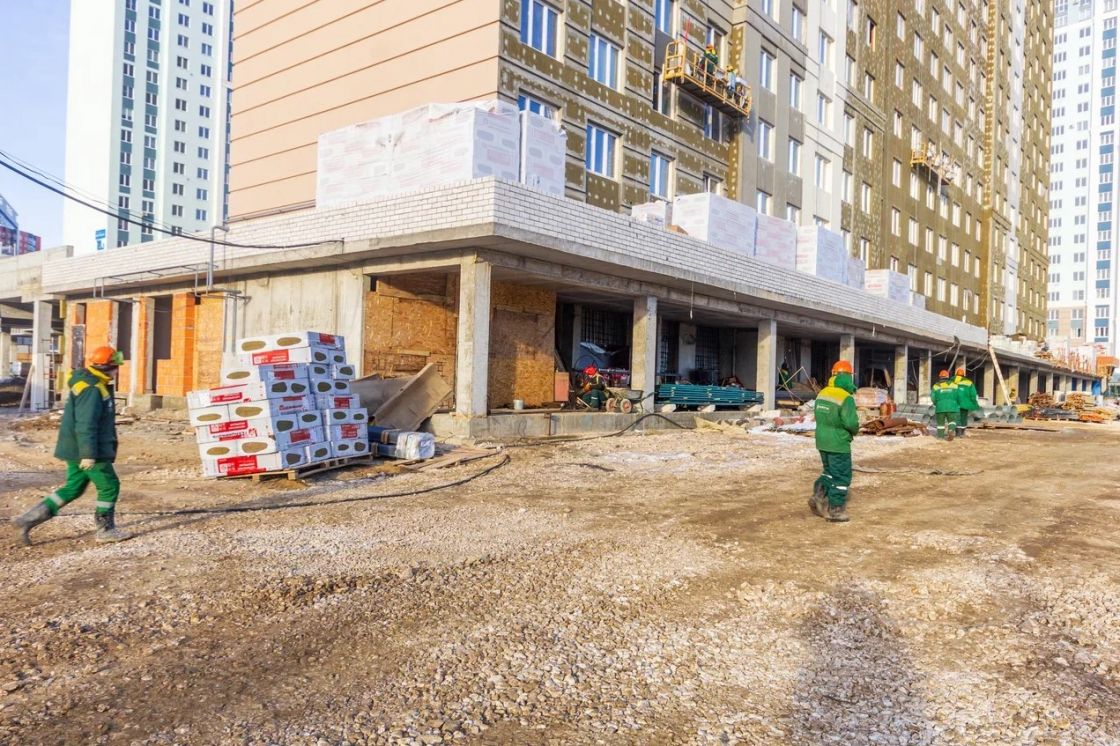

В ноябре приступили к работам по коммерческим помещениям. Планируем приступить к благоустройству территории перед объектом — ближайшие недели строители начнут укладывать асфальт.
Discovery
Монолитные работы по первой секции находятся в завершающей стадии, скоро старт кровельных работ. Во второй секции готов уже 21 этаж.
Кирпичная кладка выполнена до 14 этажа в первой секции, до 8 этажа во второй. Монолитные работы паркинга готовы на 80%, наружные сети водоснабжения — на 90%. За ноябрь полностью смонтировали 150 окон.
iTower
В комплексе монолит выполнен до 7 этажа включительно. В ноябре начали кирпичную кладку перегородок в подвальных помещениях, приступили к работам по заливке фундаментной плиты паркинга.
