По состоянию на 10.12.2020 готовность первой очереди ЖК «Еврокласс» составляет 98%:
- фасадные работы выполнены на 100 %;

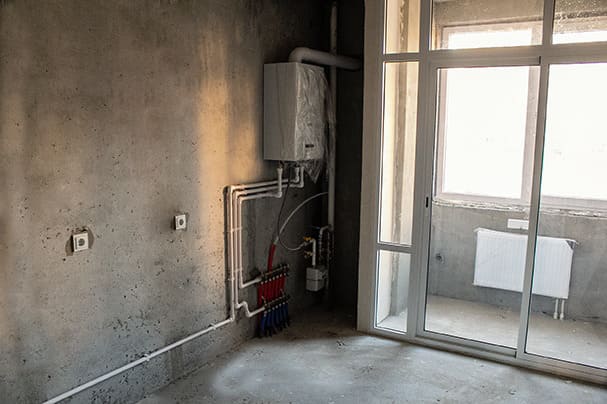

- установлены отливы, котлы, радиаторы отопления;
- в полном объёме установлены входные двери в квартирах, в кладовых цокольных помещений, установлено 50 % дверей на переходных площадках;
- закончено витражное остекление, монтаж окон;
- на 100 % выполнено освещение в местах общего пользования, в течение текущей недели будут установлены светильники в переходных площадках;

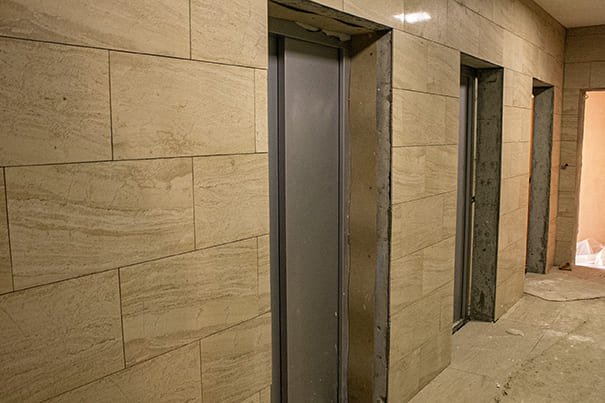

- в первом подъезде смонтированы лифты, 100 % готовность к пуско-наладочным работам, во втором подъезде идёт работа по монтажу направляющих в лифтовых шахтах;
- смонтирован ШГРП (шкафной газовый регуляторный пункт), проложена вся трасса газоснабжения, 100% готовность к подключению со стороны энергоснабжающей организации (АО «Рязаньгоргаз»);
- проложен водопровод, наружные сети на территории, полностью смонтированы системы водоснабжения, водоотведения, ливневой канализации, 100 % готовность к подключению со стороны энергоснабжающей организации (МП "Водоканал Города Рязани");

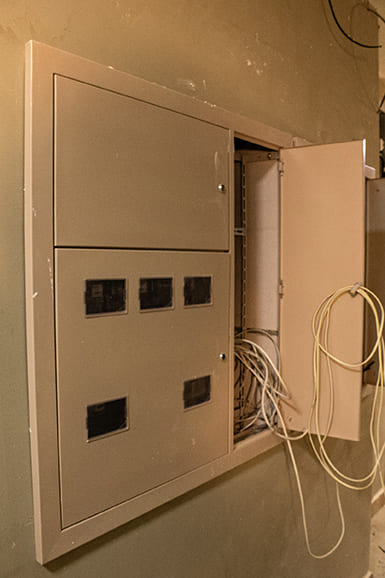

- на 100 % смонтировано электроустановочное оборудование (розетки, выключатели, распределительные щиты);

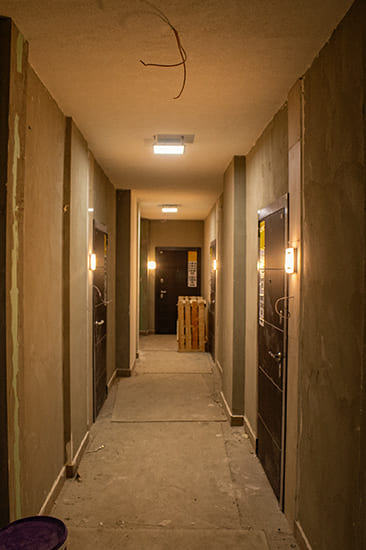

- на 100% завершены внутренние отделочные работы, предусмотренные по договору долевого участия (стяжка пола, штукатурные работы, шпатлевание);
- на 100 % готовы система дымоудаления и вентиляция;
- ведутся работы по монтажу автоматической пожарной сигнализации;

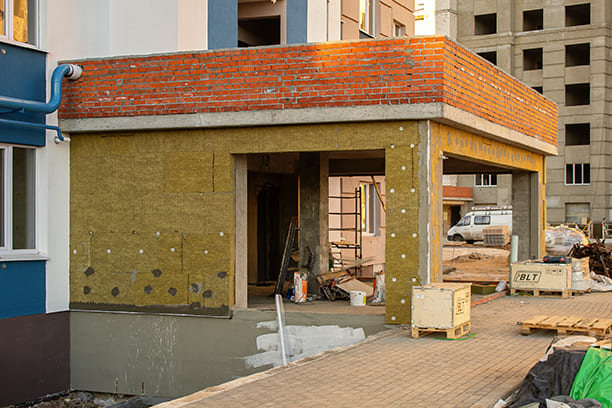

- завершён монтаж входной группы, выполняется установка остекления входных групп в подъездах;

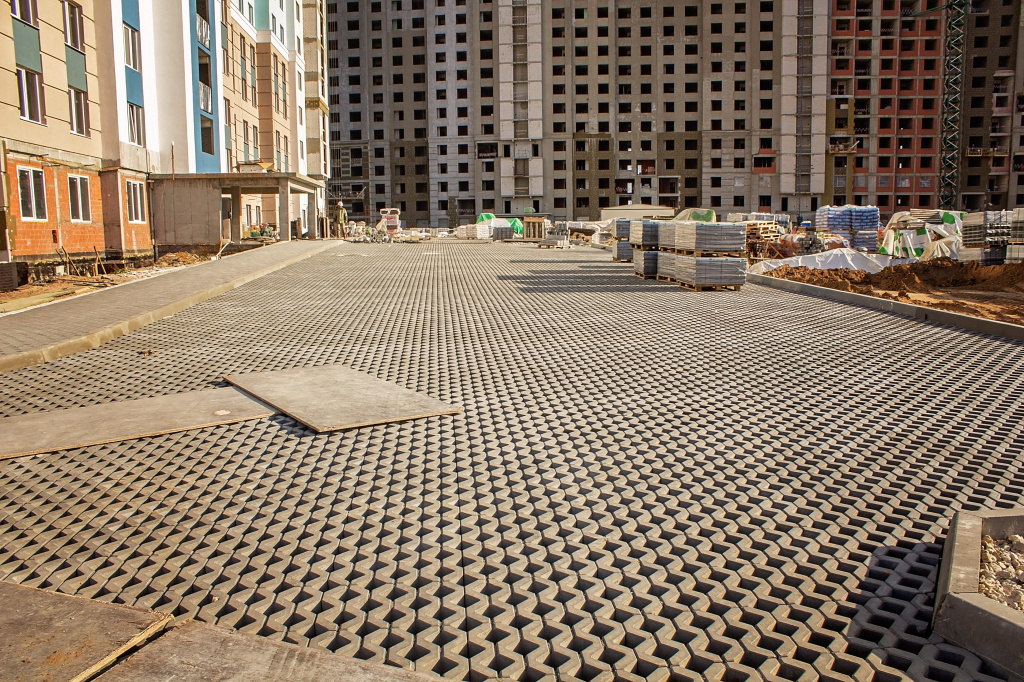

- на территории установлена георешетка, тротуарная плитка, подготовлена мусорная площадка и выполнено частичное ограждение;
- подготовлена площадка для установки детского игрового комплекса;
- на 80 % выполнен монтаж опор наружного освещения;
- высажено 20 деревьев хвойных пород.
