По состоянию на 19 февраля 2018 года:
Ведущиеся работы:

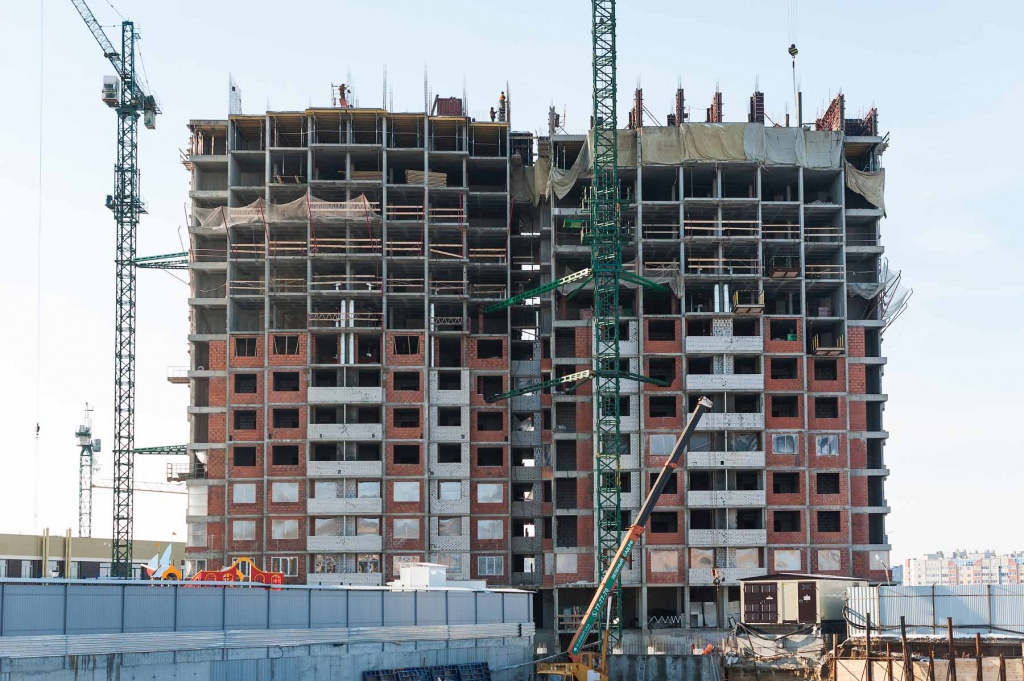

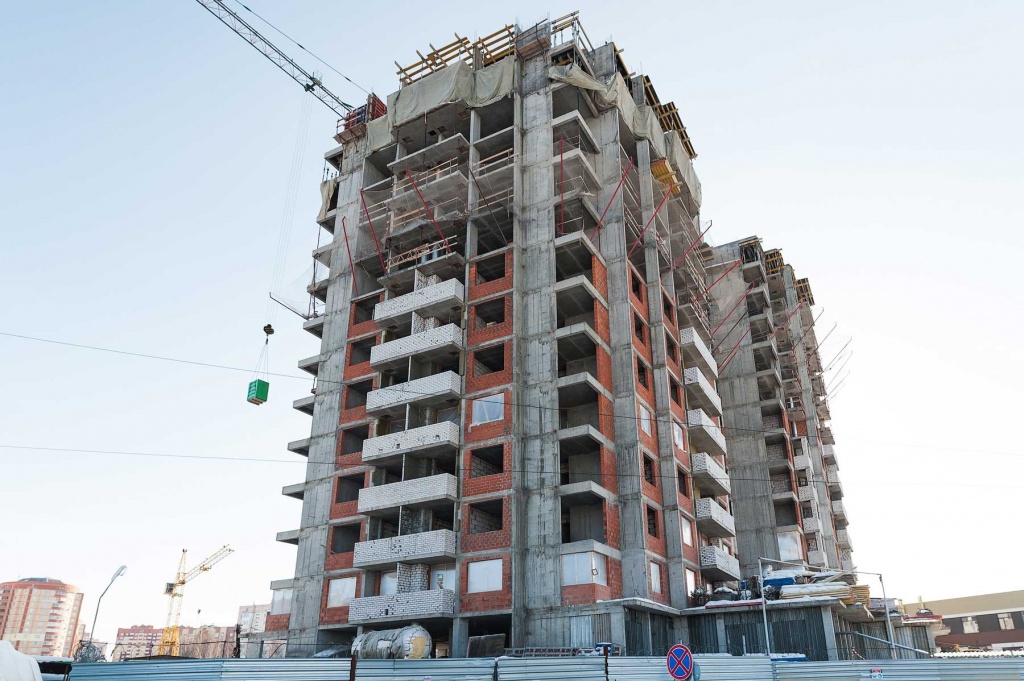

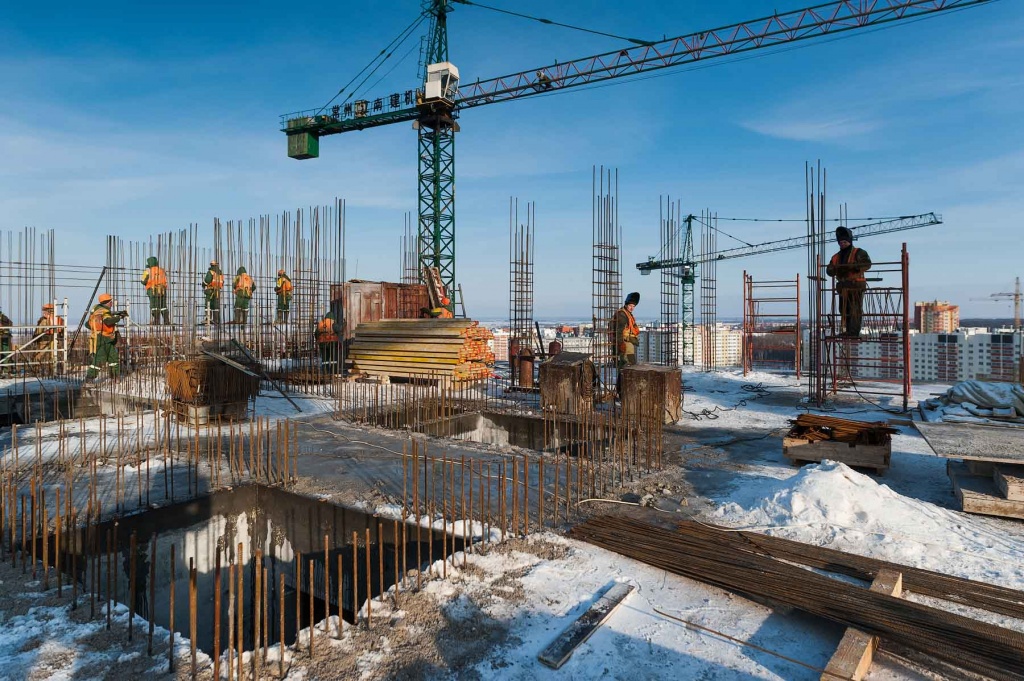

- бетонирование перекрытия 15 этажа 19-этажной секции;
- бетонирование вертикальных конструкций 15 этажа 24-этажной секции;

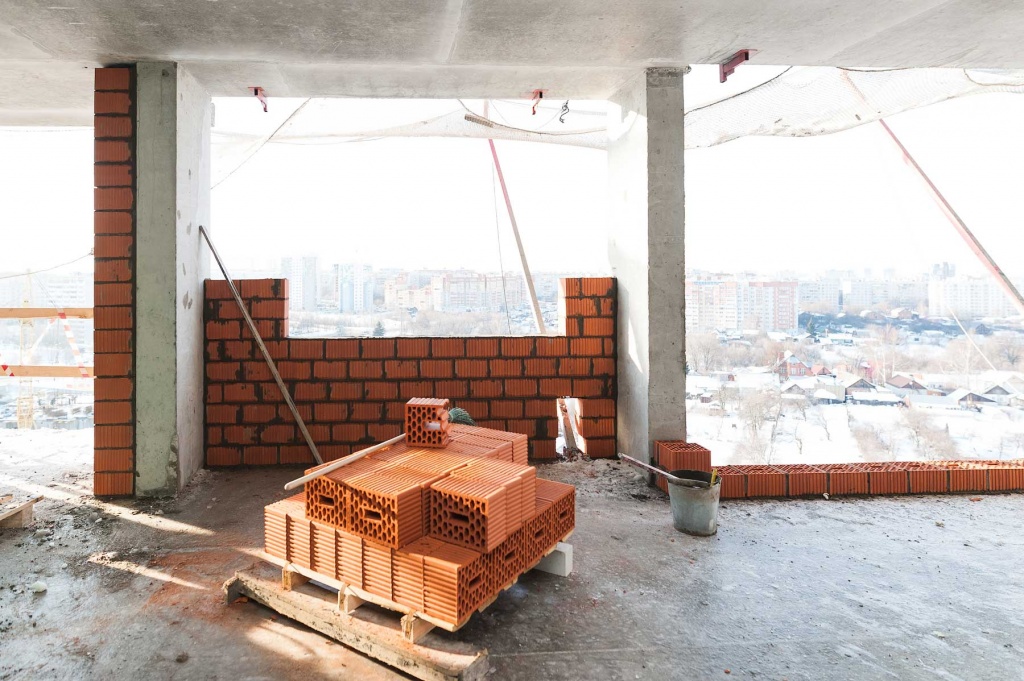

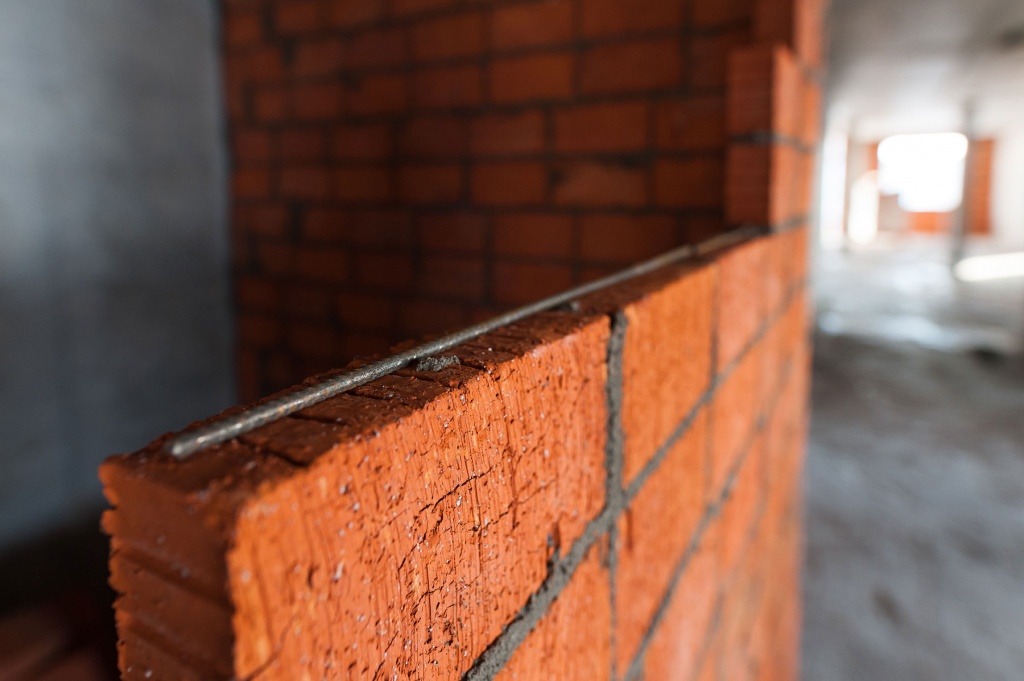

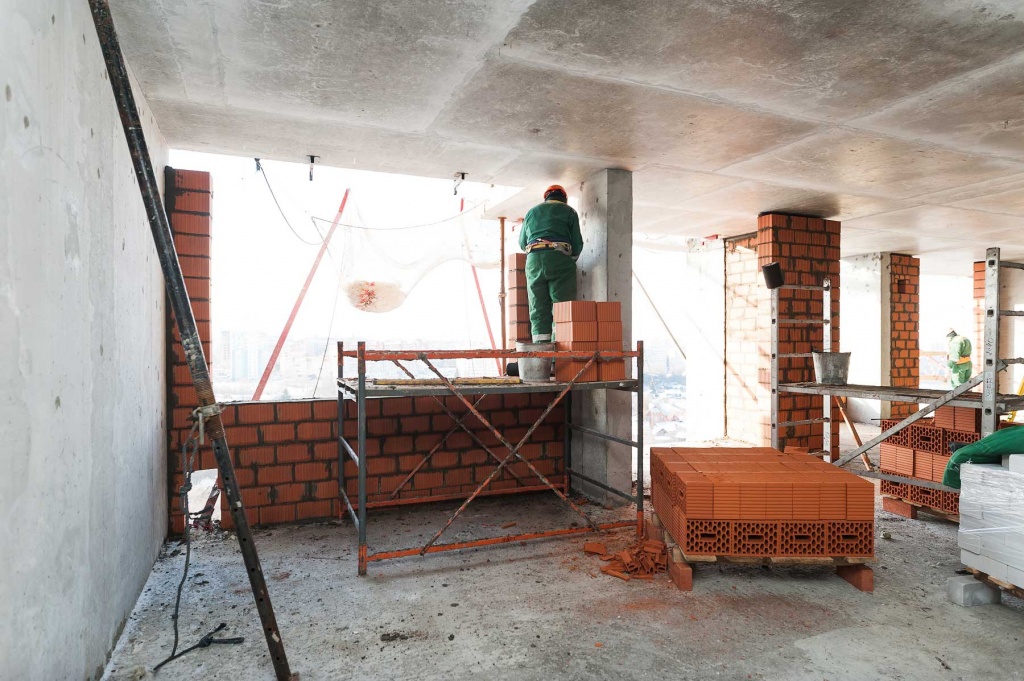

- кладка наружных стен и перегородок: на 10-12 этажах 19-этажной секции, на 9 этаже 24-этажной секции;
- монтаж стояков системы вентиляции и дымоудаления – на 11 этаже обеих секций;

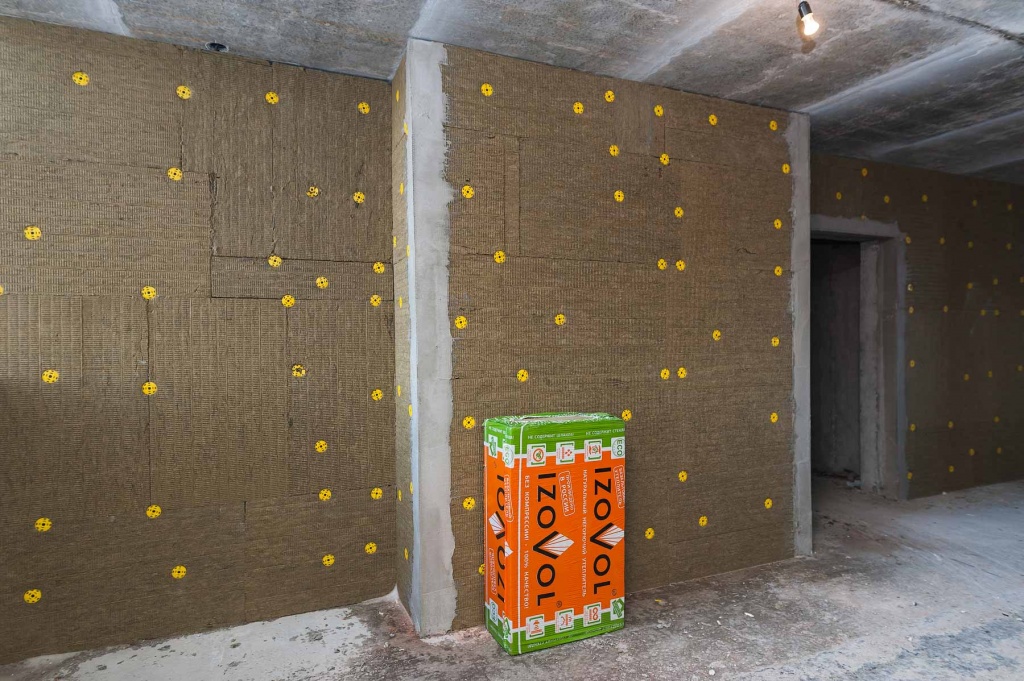

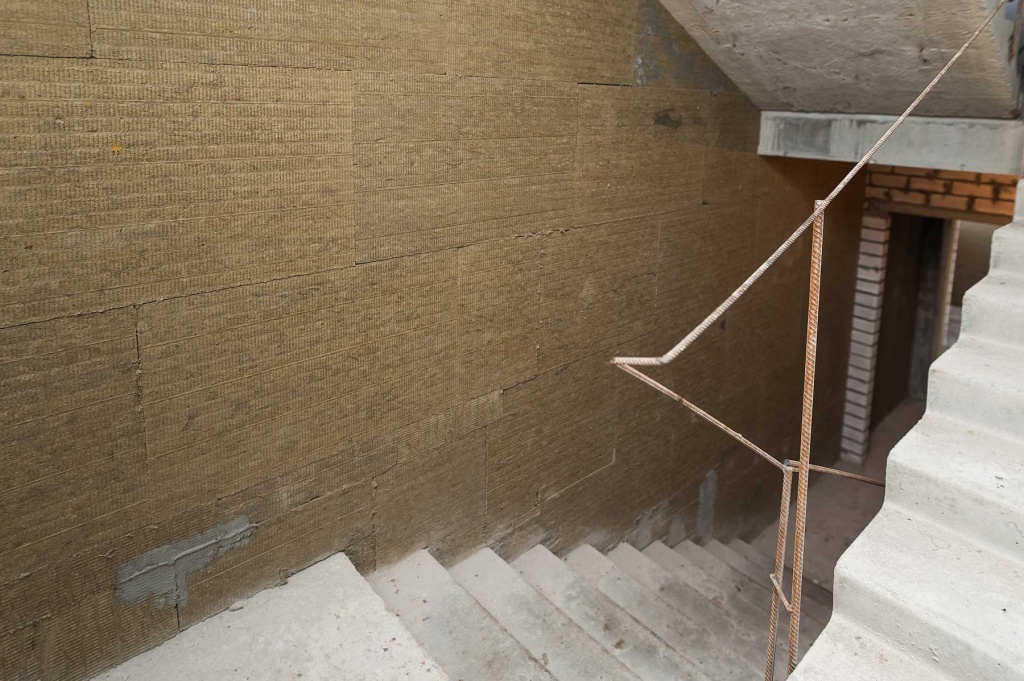

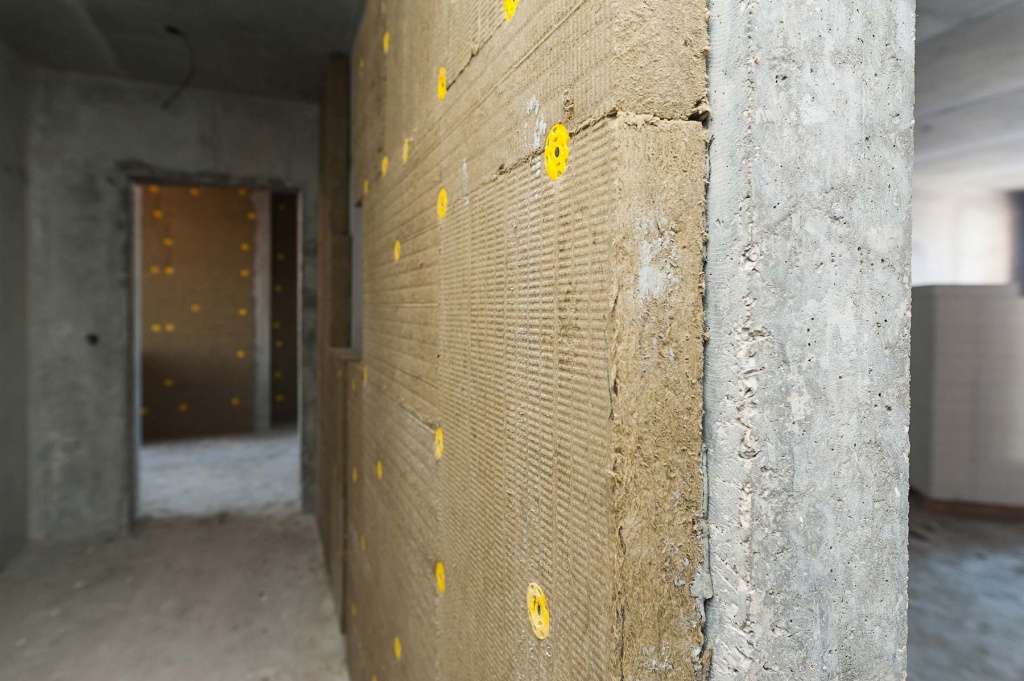

- утепление плитами базальтовой ваты стен помещений общего пользования (лестничных клеток и переходных площадок) – на 9 этаже обеих секций;

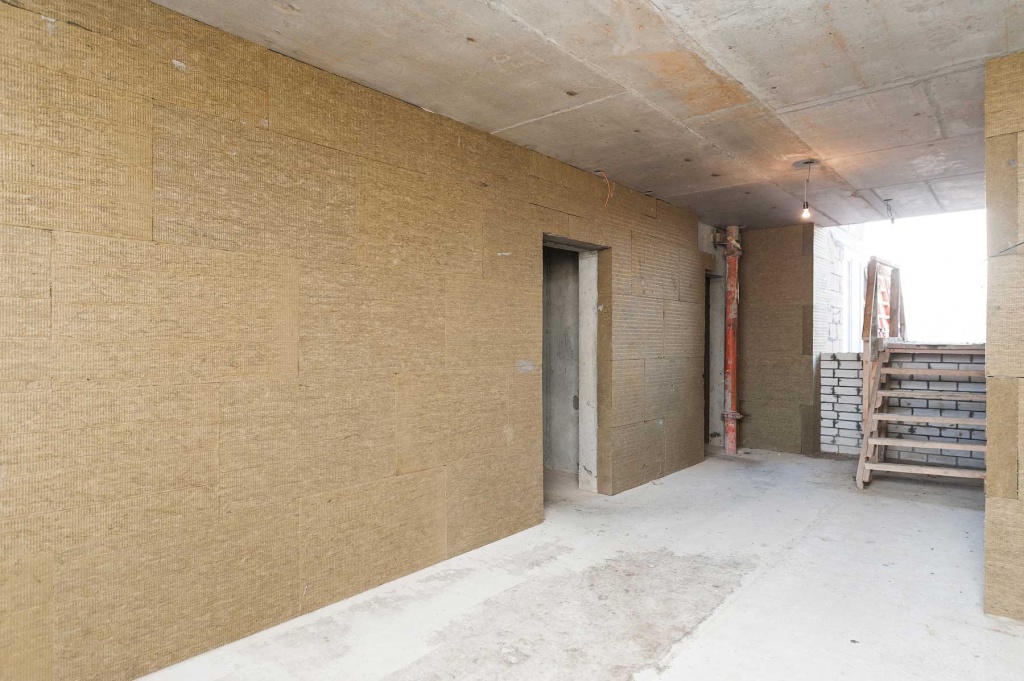

- утепление плитами базальтовой ваты внешних стен (по лоджиям) – на 7 этаже обеих секций;
- штукатурка квартир: на 6 этаже 19-этажной секции;
- утепление перекрытия второй секции подземного паркинга;

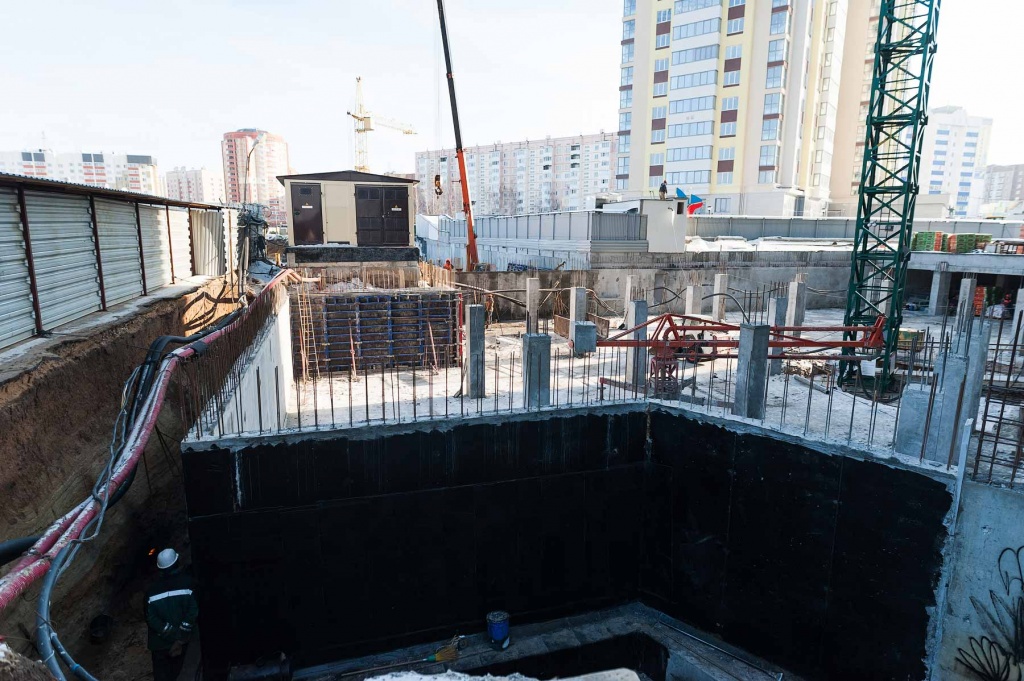

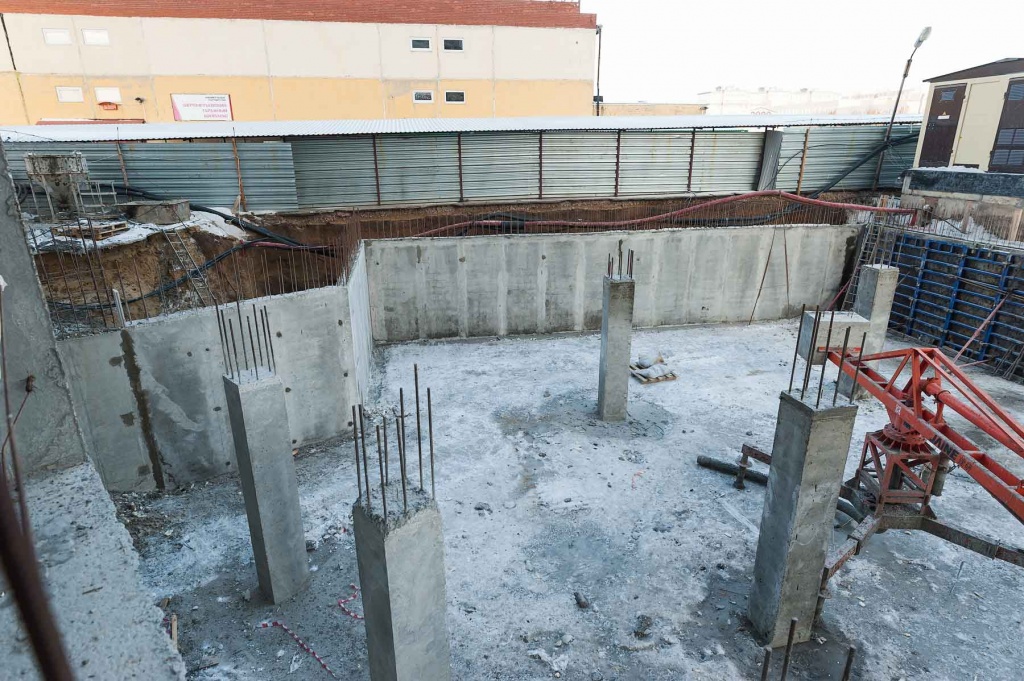

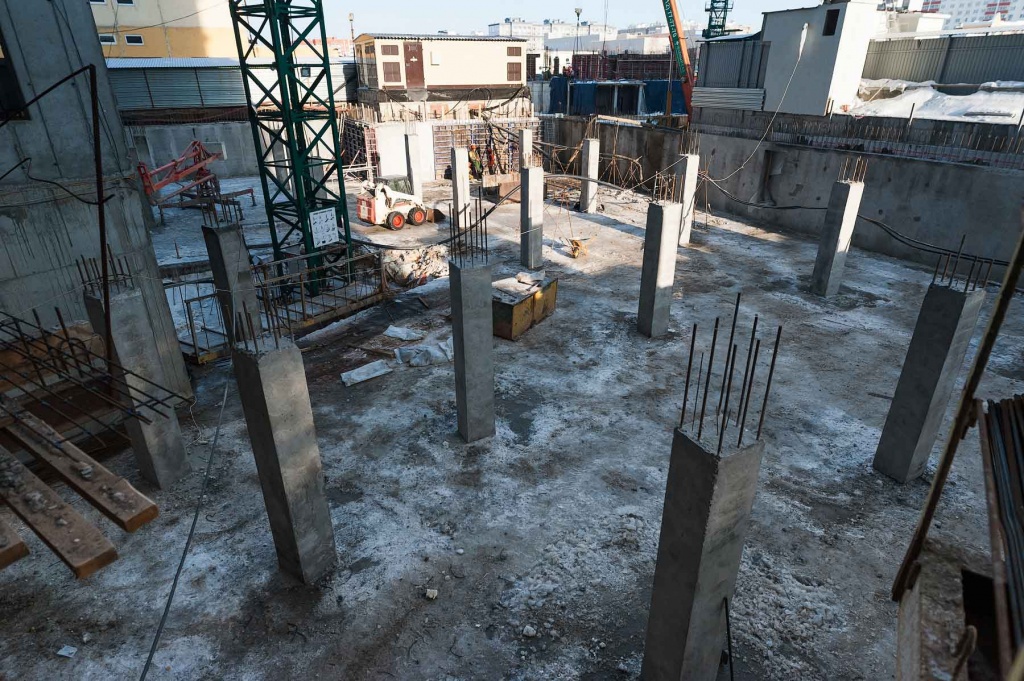

- армирование под бетонирование плиты перекрытия первой секции подземного паркинга.
Завершенные работы:

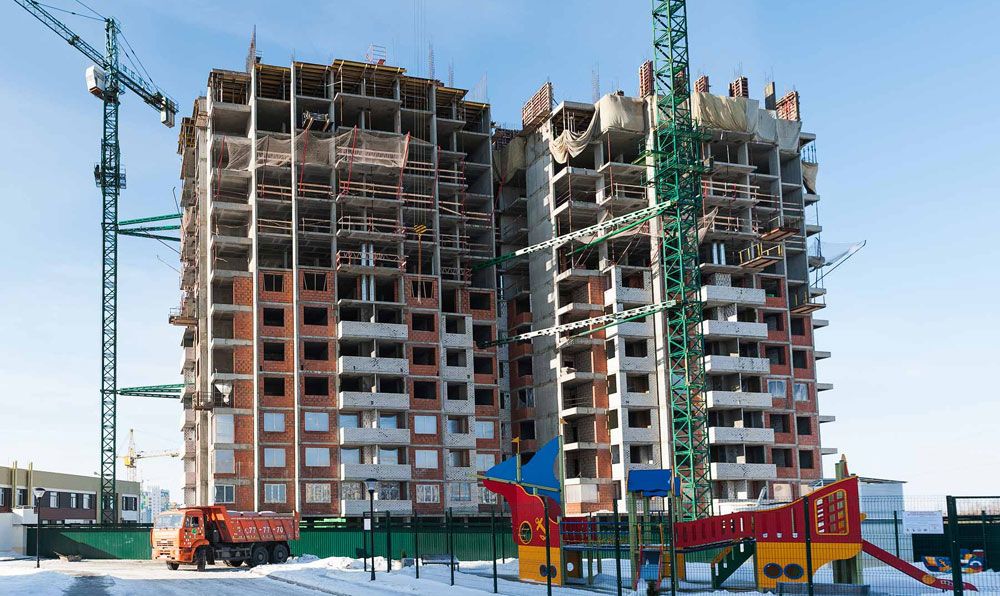

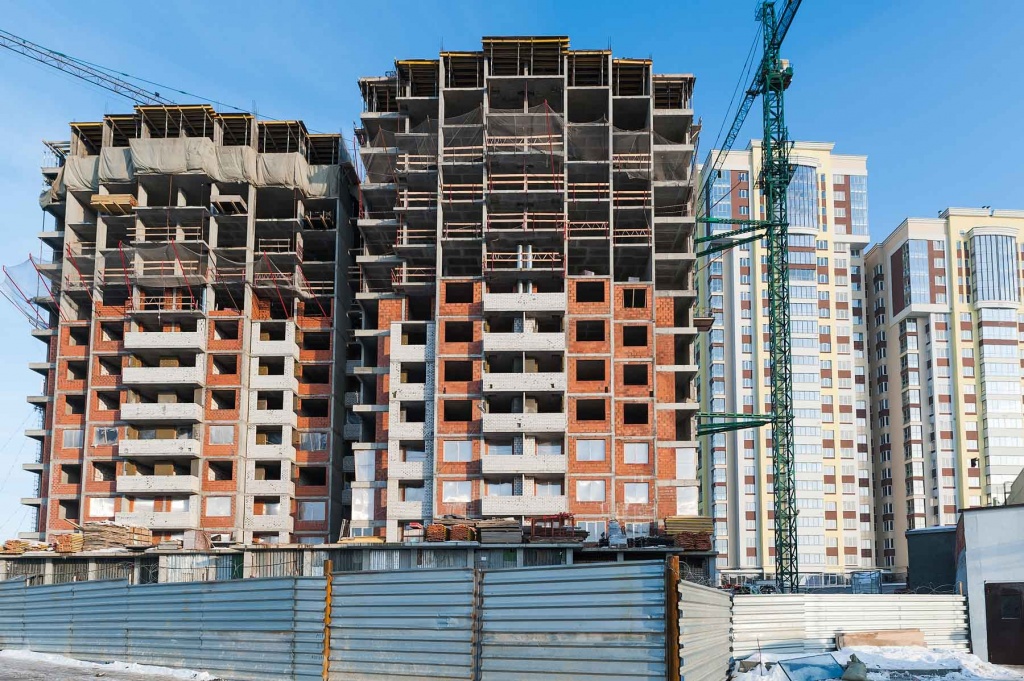

- монолитный каркас обеих секций – до 14 этажа включительно;

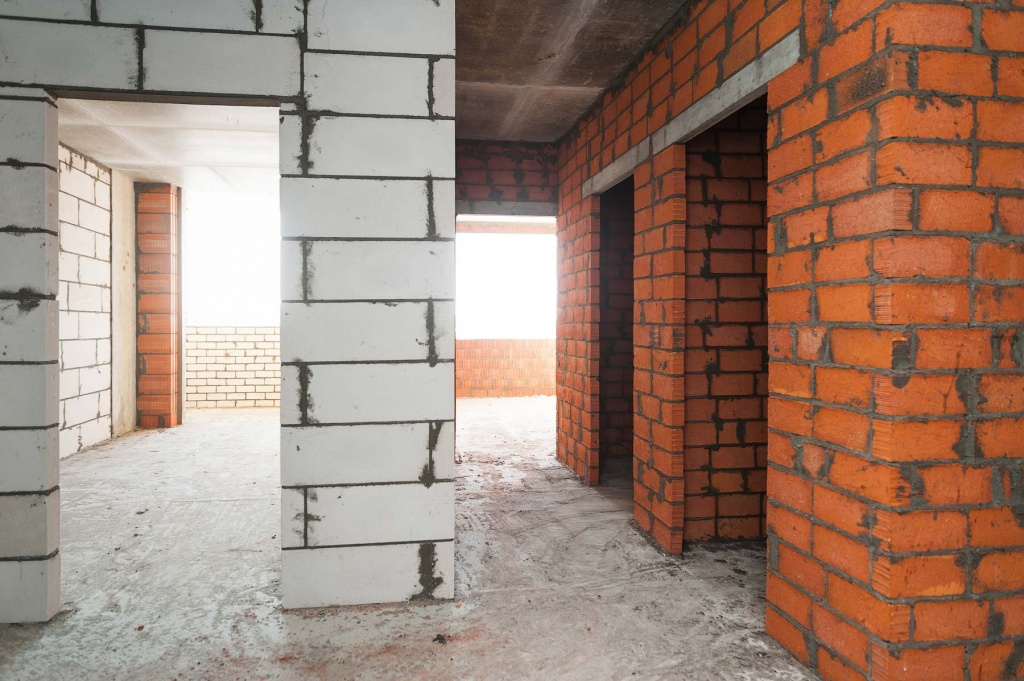

- кладка наружных стен и перегородок на 2-9 этажах 19-этажной секции, на 2-8 этажах 24-этажной секции;
- установка окон на 2 этаже 19-этажной секции;

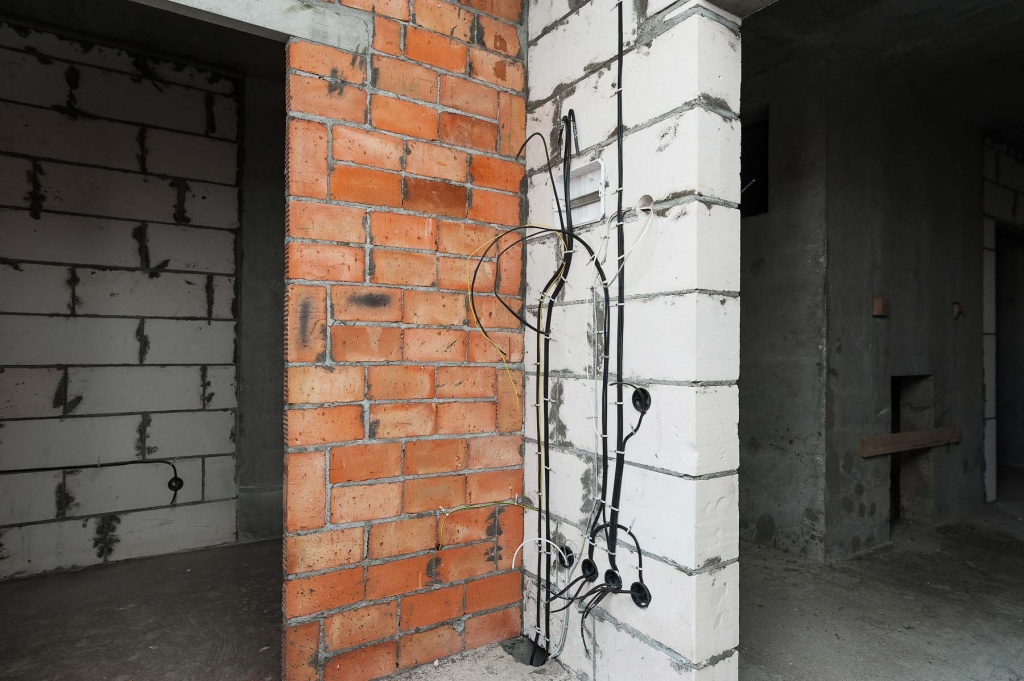

- электромонтажные работы (электропроводка в квартирах) – на 2-4 этажах обеих секций;
- монтаж стояков системы вентиляции и дымоудаления – на 2-10 этажах обеих секций;
- утепление плитами базальтовой ваты стен помещений общего пользования (лестничных клеток и переходных площадок) – на 4-8 этажах обеих секций;
- утепление плитами базальтовой ваты внешних стен (по лоджиям) – на 4-6 этажах 19-этажной секции, на 2-6 этажах 24-этажной секции;
- штукатурка квартир: на 2-5 этажах 19-этажной секции, на 2-3 этажах 24-этажной секции.
