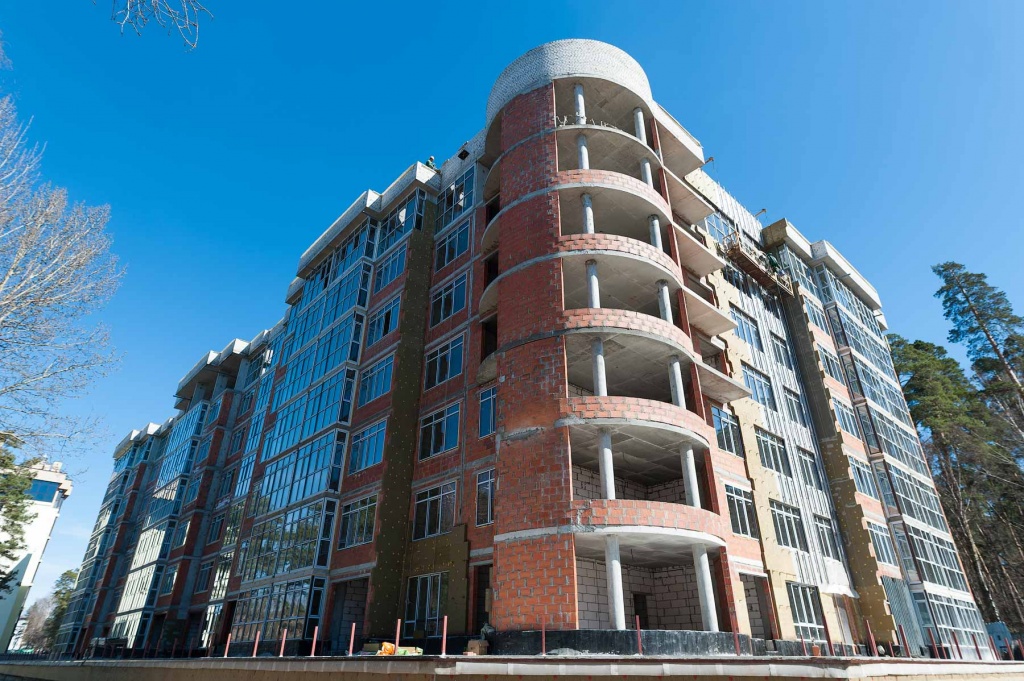

По состоянию на 19 апреля 2018 года:
- бетонирование монолитного каркаса здания – завершено;
- бетонирование въезда в подземный паркинг – завершено;
- кладка наружных стен – завершена;
- монтаж стояков (воздуховодов) системы вентиляции – завершен;
- монтаж электропроводки и системы вентиляции в подземном паркинге – завершен;
- кладка перегородок – выполнена, кроме апартаментов с перепланировкой;
- монтаж электропроводки: во всех подъездах выполнен на 1-5 этажах, ведется на 6-7 этажах;

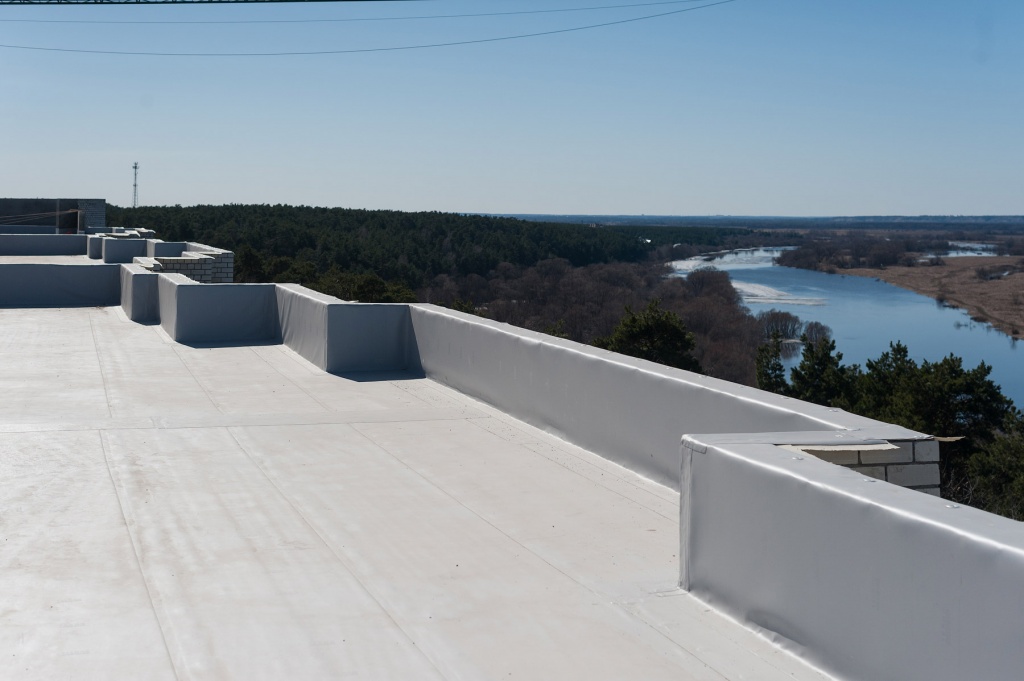

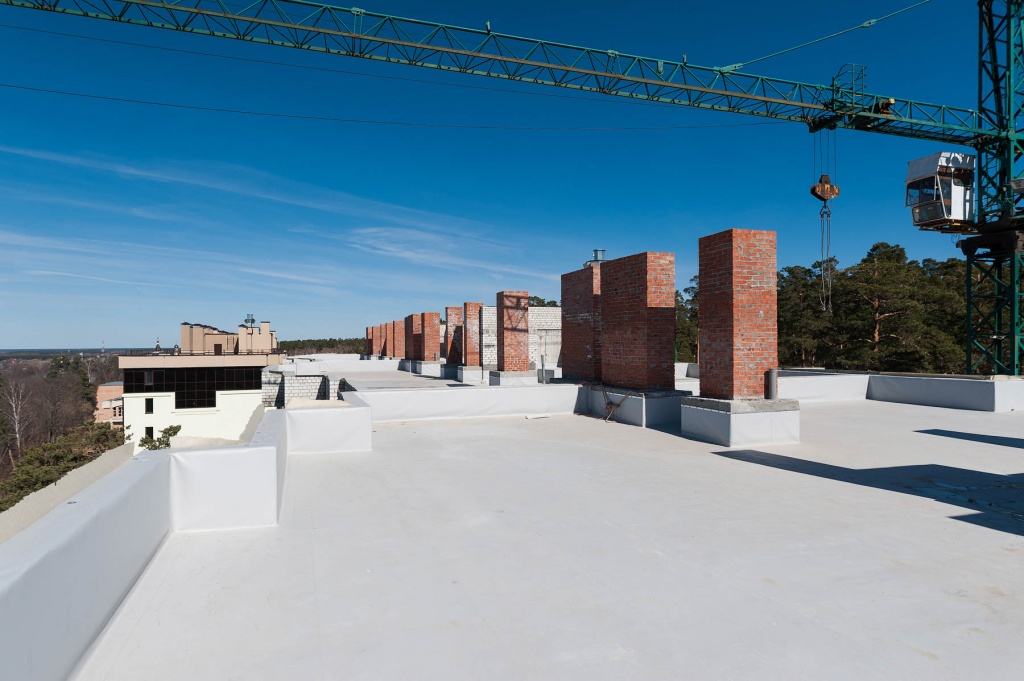

- устройство кровли – выполнено, кроме металлических частей (парапетов);

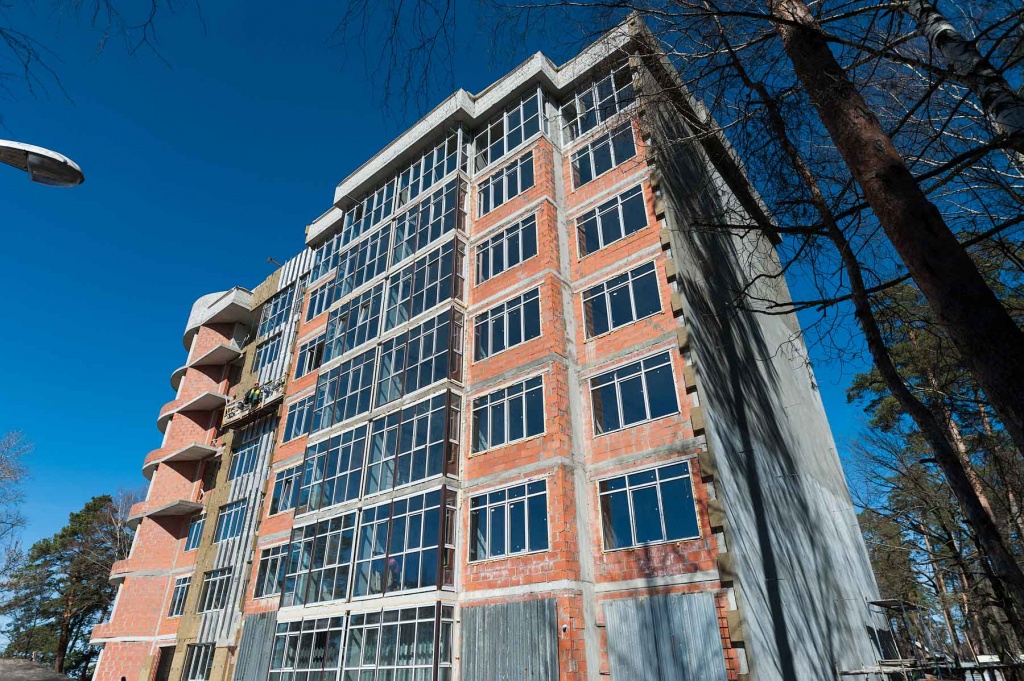

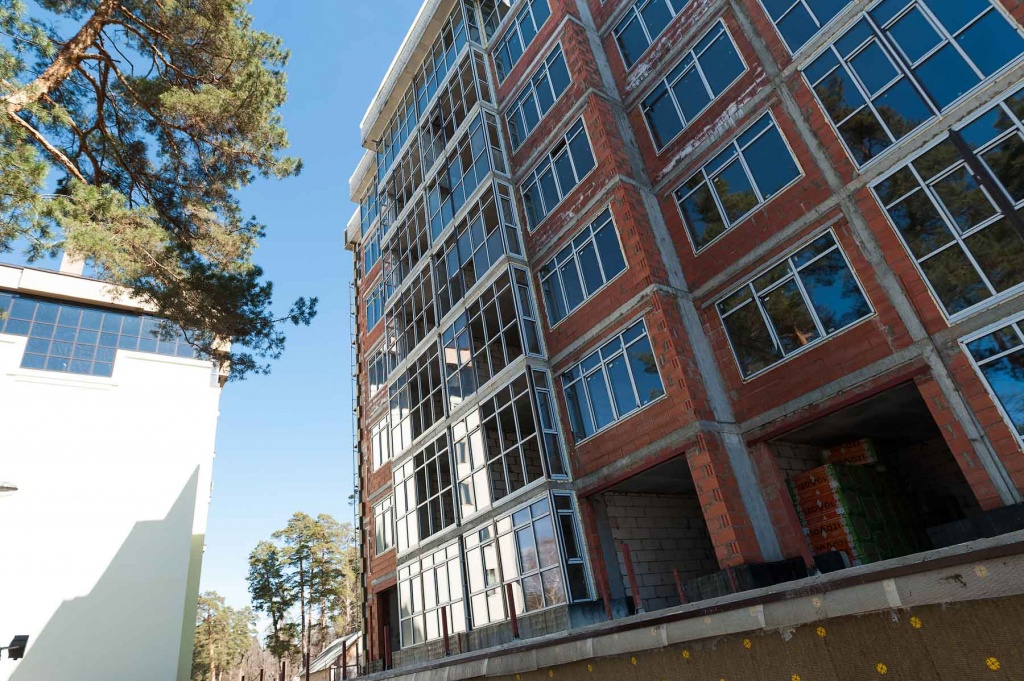

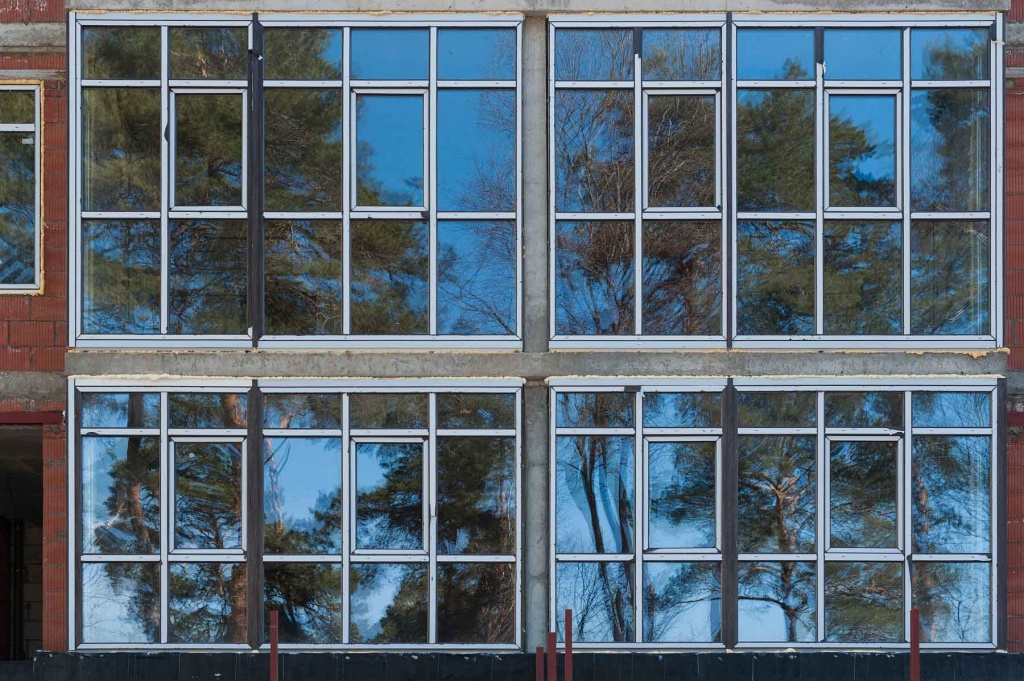

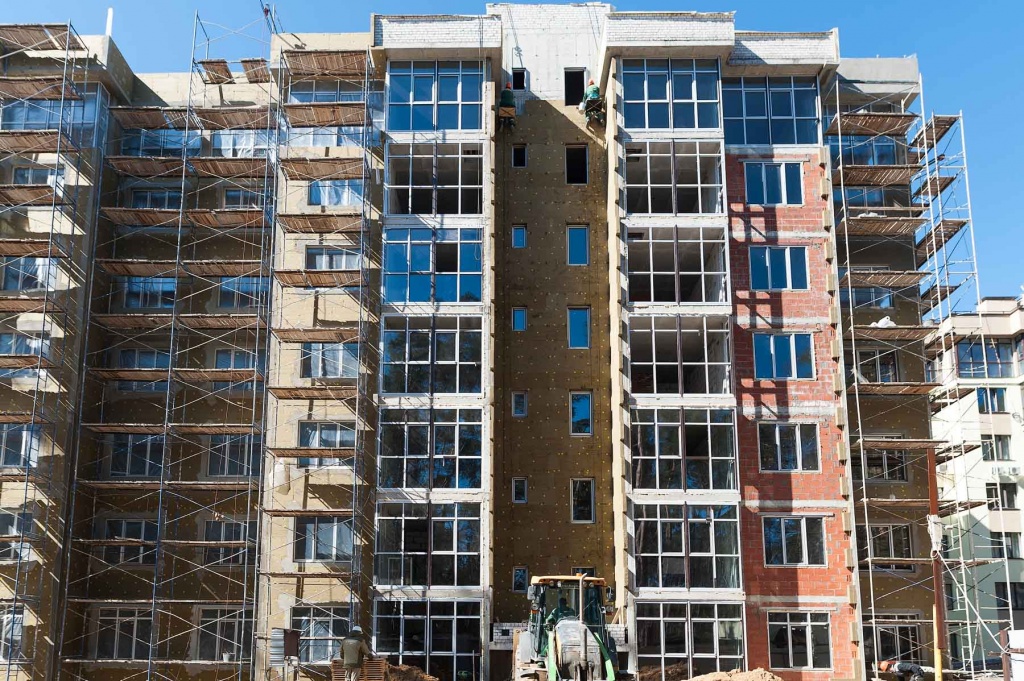

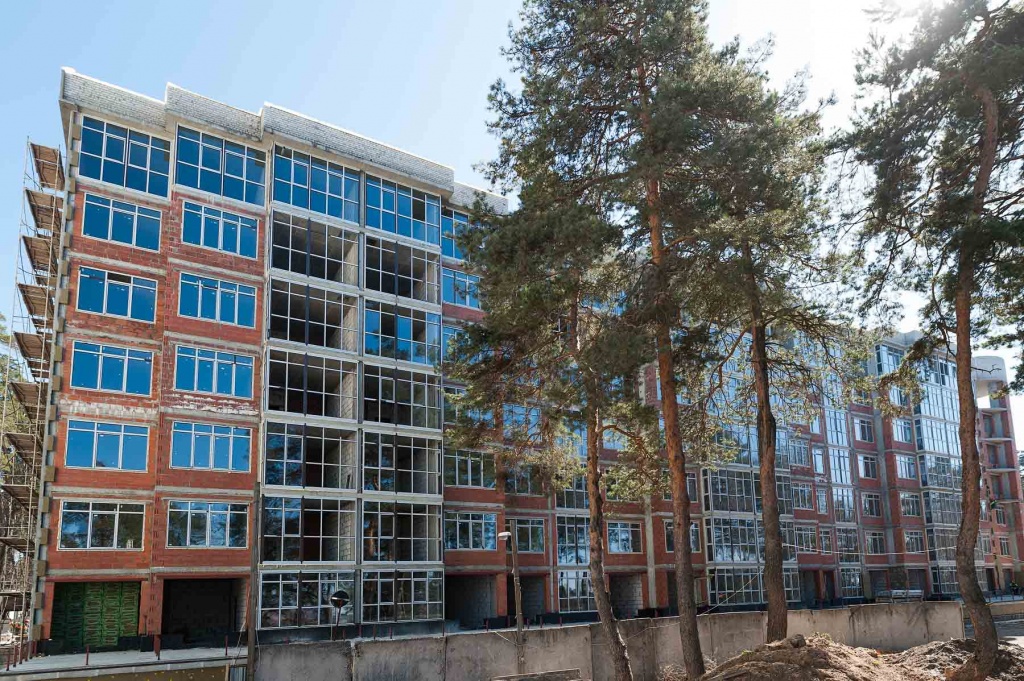

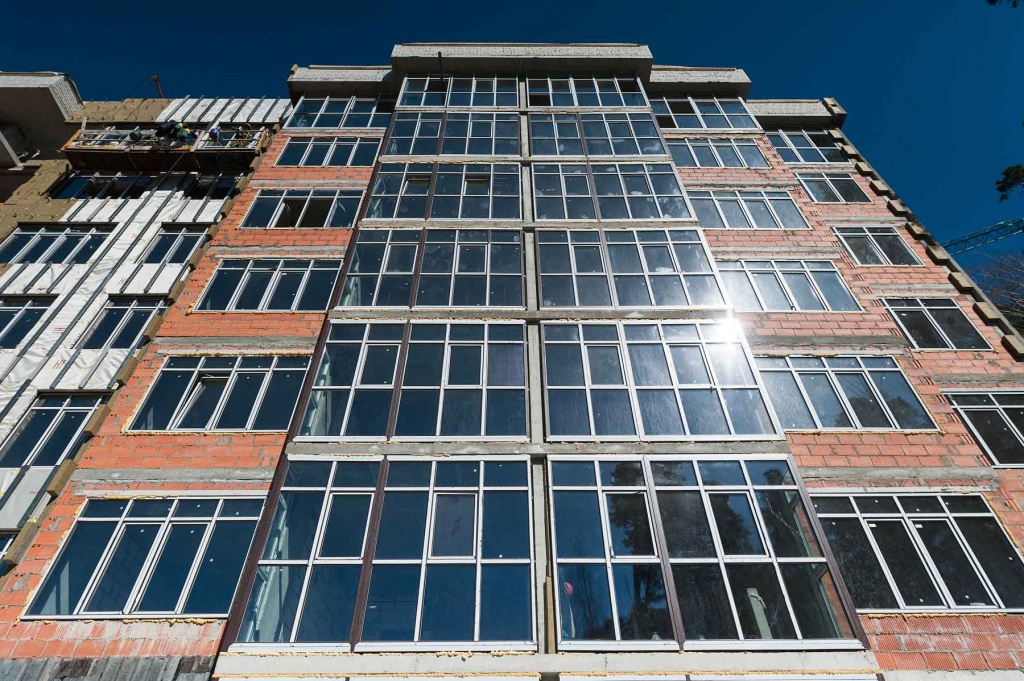

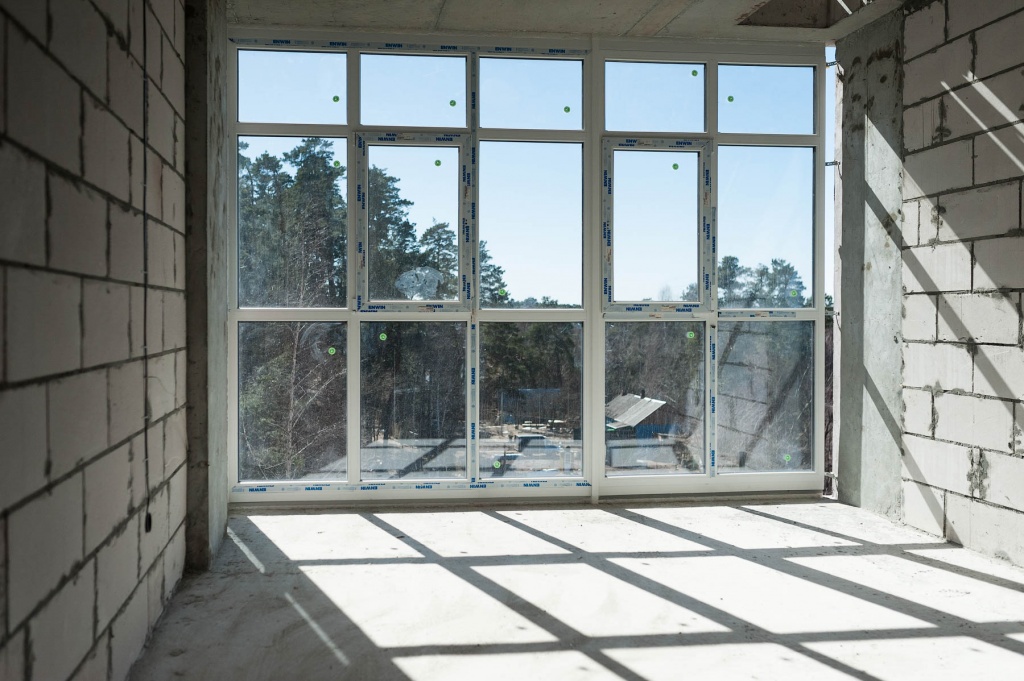

- остекление энергосберегающими окнами Guardian ClimaGuard: кроме витражей – выполнено; витражи с 1 по 6 этаж – выполнено на 85%, на 7 этаже – выполнено на 75%;
- штукатурка стен в подземном паркинге – завершена;

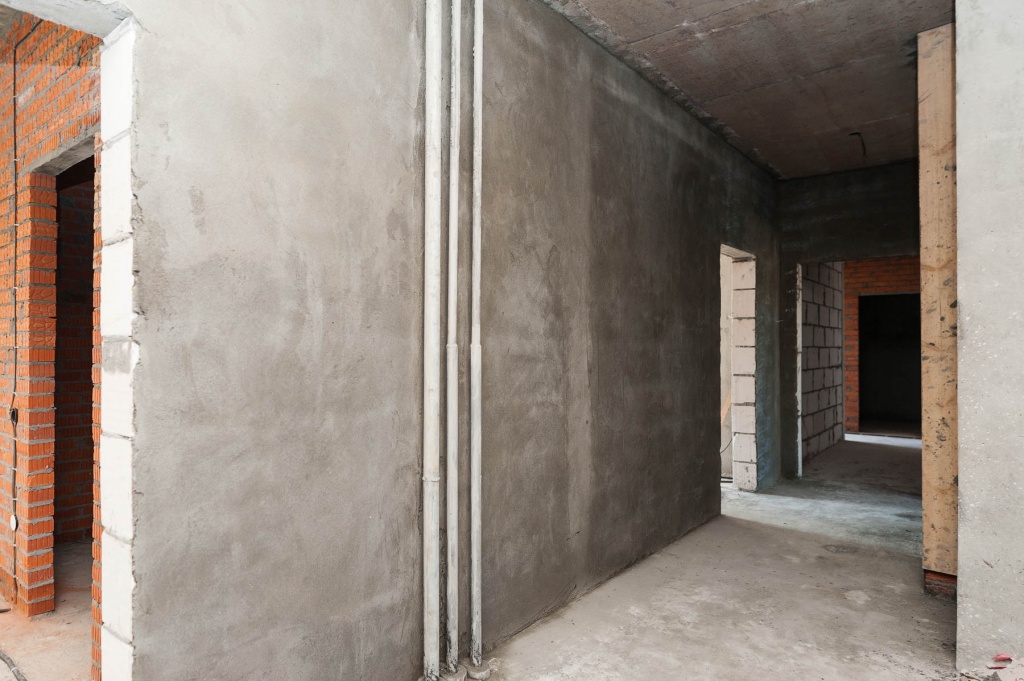

- штукатурка мест общего пользования – ведется в 1 подъезде (выполнено на 80%);
- штукатурка санузлов – ведется (выполнено на 50%);

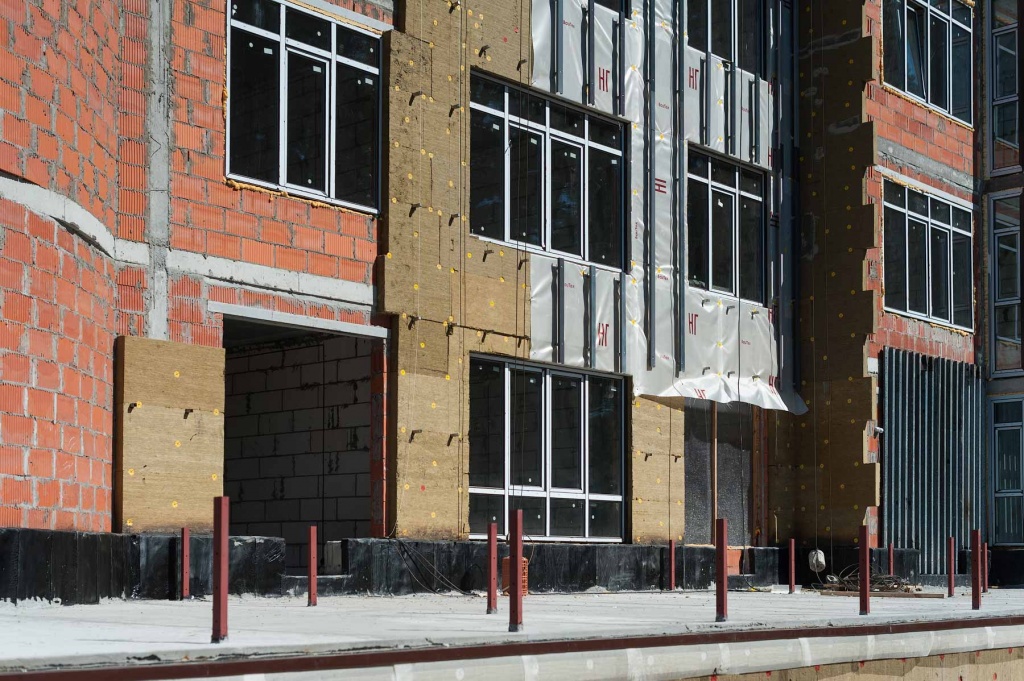

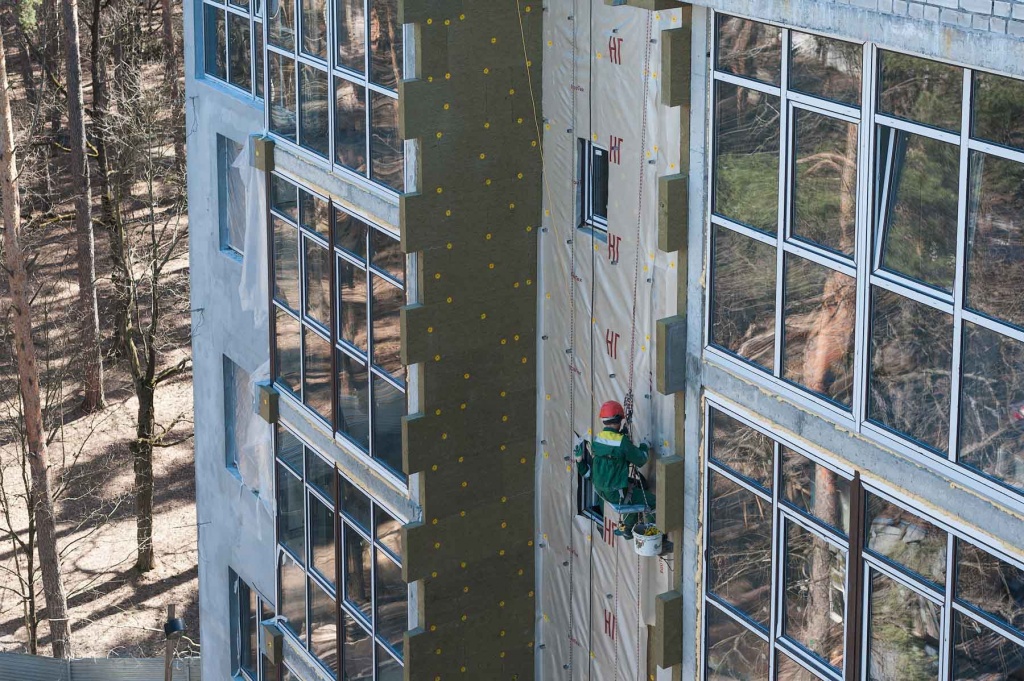

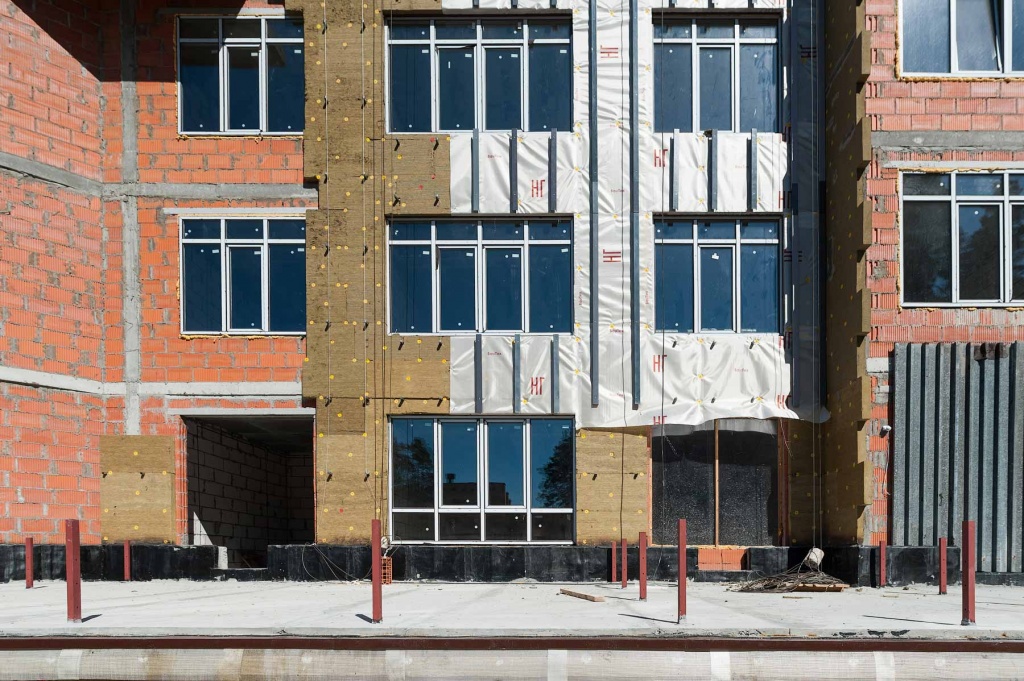

- утепление фасада плитами базальтовой ваты – выполнено на 50%, штукатурка фасада – выполнено на 30%;

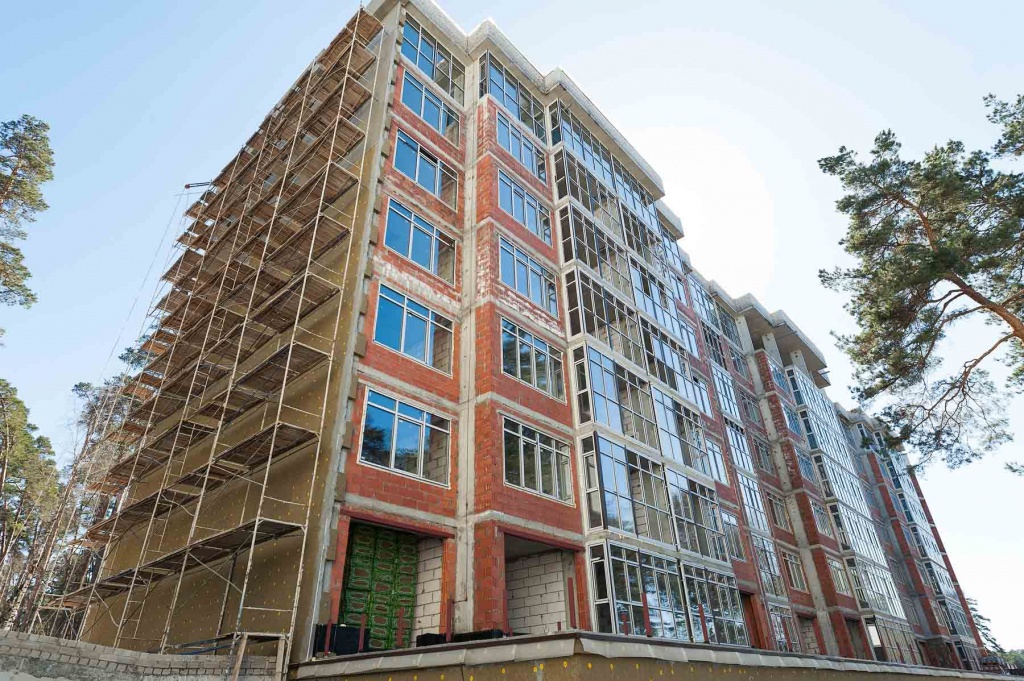

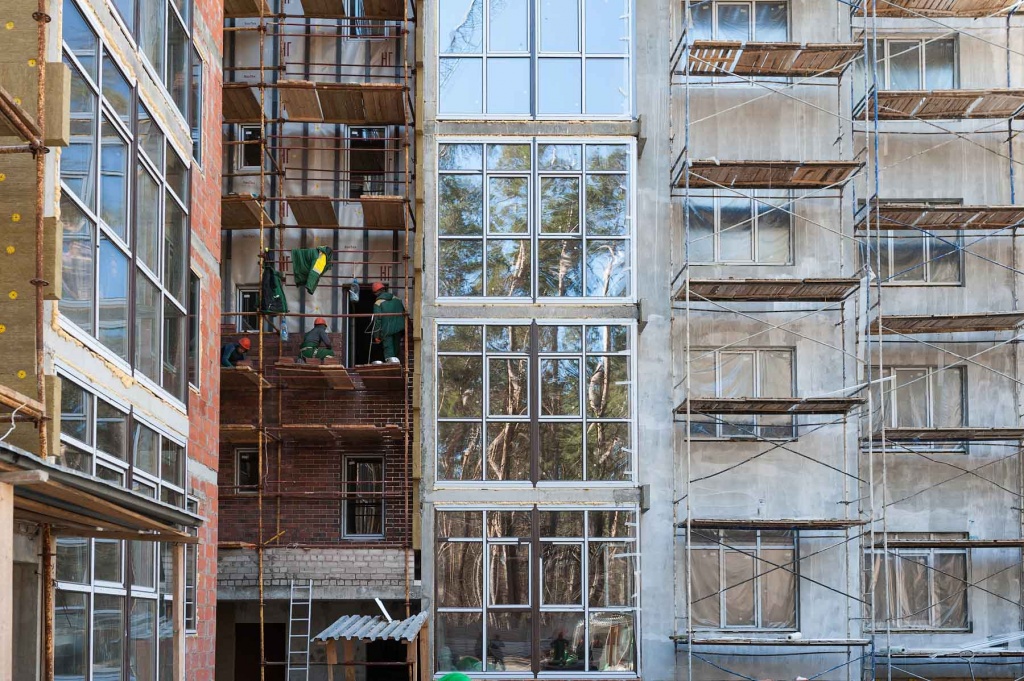

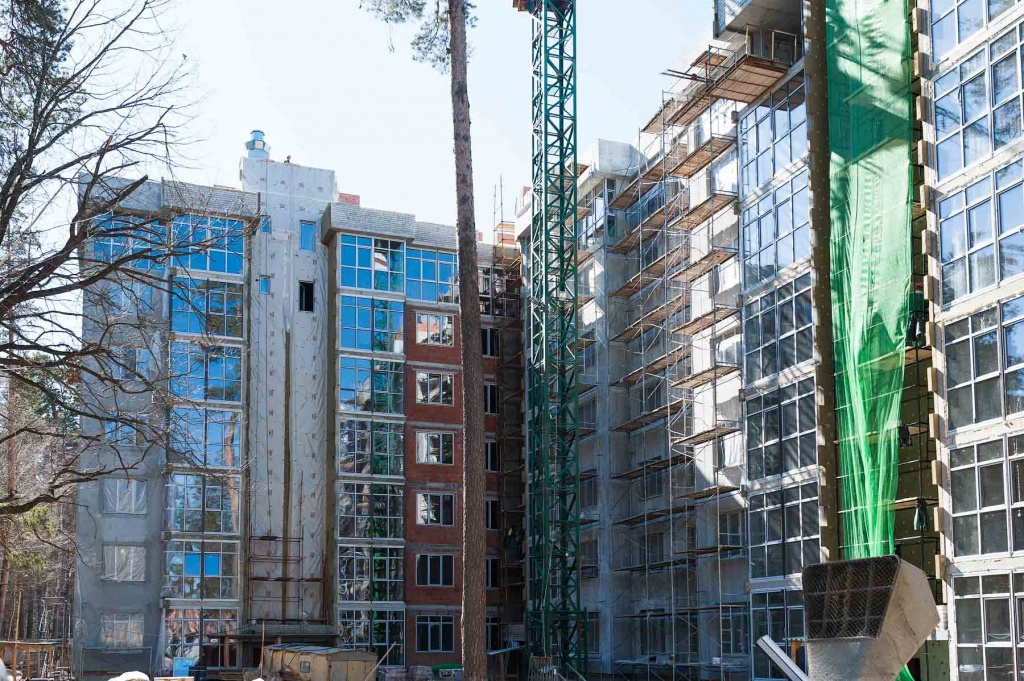

- устройство вентилируемого фасада (отделка клинкерной плиткой) – ведется со стороны двора;

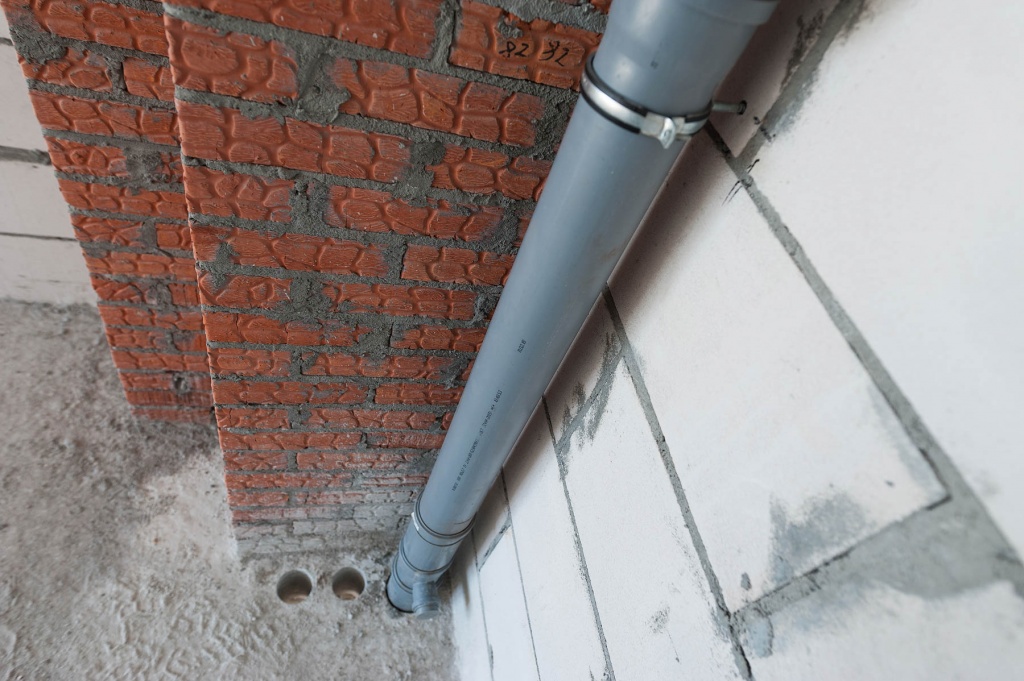

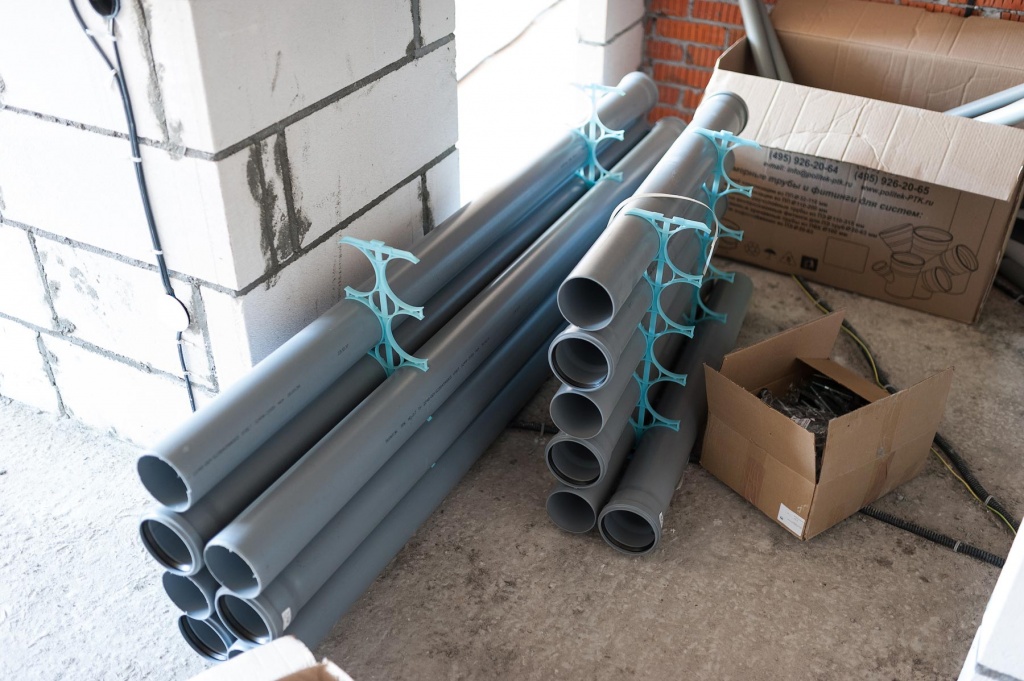

- ведется монтаж стояков водопровода, канализации, отопления, горячей воды;
- устройство веранд – выполнена стяжка и утепление.
