В марте работа на объектах шла четко по расписанию. Работаем в соответствии с графиком! Первый месяц весны выдался продуктивным — делимся фотографиями и рассказываем, насколько продвинулись вперед.

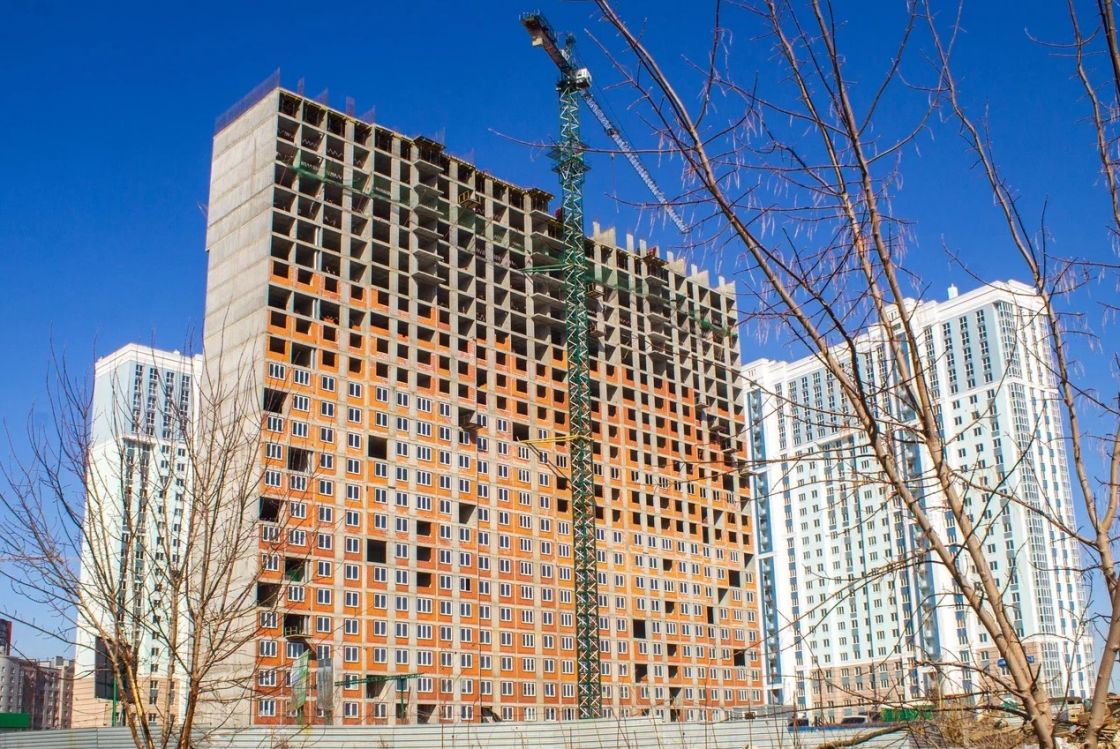

«Еврокласс-3»
В третьей очереди в марте приступили к устройству полусухой стяжки (6, 7,8 этажи). До 18 этажа выполнили каменную кладку, в первой секции залили перекрытия 25 этажа, а во второй секции строители выполняют монолитные работы по стенам технического этажа.
Остекление готово на 50%.
Ведутся сантехнические работы — до 12 этажа выполнена разводка под радиаторы отопления. Строители работают над прокладкой стояков для холодного водоснабжения и канализации.
Продолжаются работы по монтированию систем дымоходов и вентиляции, готовность — до 19 этажа во всех секциях.
Fresh Life
В жилом комплексе полностью завершились монолитные работы: готовы жилые и технические этажи. Строители приступили к кровельным и фасадным работам.
В марте начали делать заливку стяжки, шумоизоляцию полов, работать над установкой систем отопления, приступили к монтажу стояков газо- и водоснабжения, канализации — готовность до 20 этажа в первой и второй секции.
Кирпичная кладка выполнена в первой секции на 90%, во второй — на 70%.
Продолжается установка оконных конструкций: 1 секция — 85%, 2 секция — 80%.
Skyline
В марте в жилом комплексе был выполнен большой объем работ: полностью готов 2 этаж, ведутся монолитные работы по 3 этажу.
Строители выполнили гидроизоляцию отметок ниже нуля бетонных конструкций в первой и второй секциях.
Discovery
В марте в первой секции выполнили монолитные работы по 4 этажу, ведется заливка перекрытия (4-5 этаж). За месяц завершили кирпичную кладку в цокольном этаже первой секции.
Во второй секции строители залили фундаментную плиту, на 80% готовы стены цокольного этажа, приступили к заливке перекрытий.
