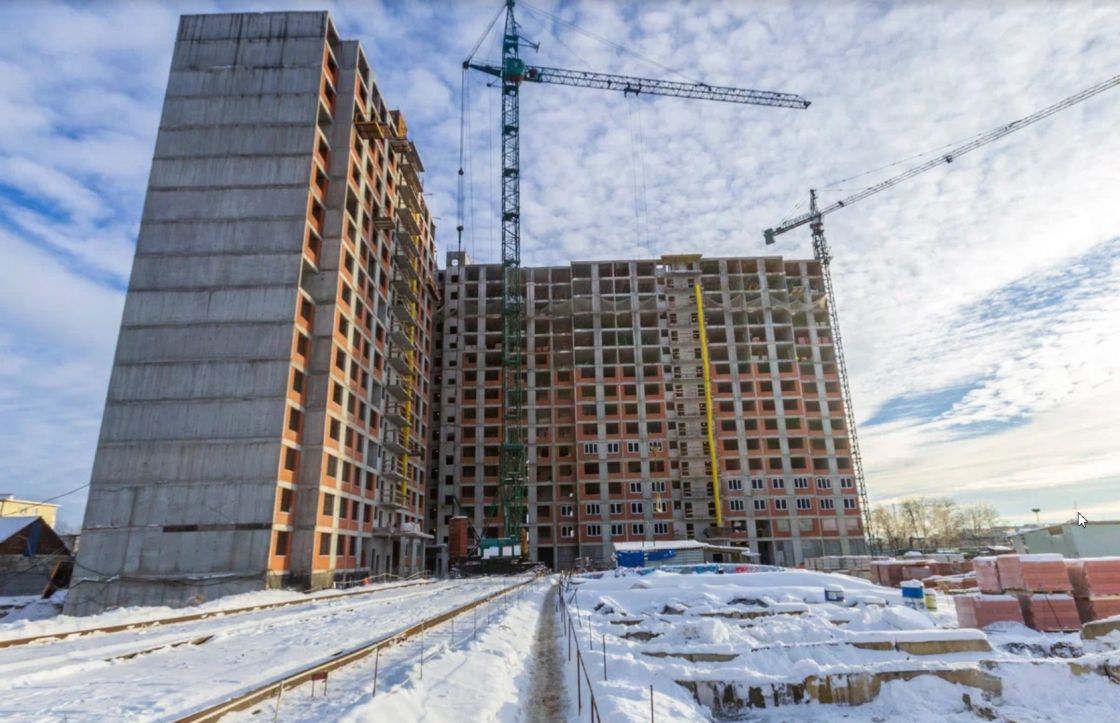

Завершаем год новостями со стройплощадок! На всех объектах стремительно движемся вперед и выполняем большой объем работ.
«Еврокласс-3»
В декабре еще на 10-ти этажах выполнили внутреннюю отделку в местах общего пользования, итоговая готовность — до 20 этажа включительно.
Полусухая стяжка готова на 93%, фасадные работы завершены на 96%, электромонтажные выполнены на 80%.
В этом месяце провели пуско-наладочные работы лифтового оборудования. Сдали наружные сети газоснабжения — сделали опрессовку системы. Во все квартиры установили газовые котлы.
«Еврокласс-4»
За декабрь полностью завершили монолитные работы по 2 и 3 этажам.
В 3 секции залили фундаментную плиту.
в 4 секции готово подбетонное основание.
Skyline
В декабре приступили к кладке парапета во 2 и 3 секциях — этот этап предваряет кровельные работы. Полностью завершили 16 этажей в первой секции.
Готовность наружной кладки стен: первая секция — 9 этажей, вторая секция — 12 этажей, третья секция — 15 этажей.
Готовность коммерческих помещений — 85%.
Монтаж вентиляционного оборудования выполнен до 12 этажа.
За декабрь смонтировали 270 оконных рам, приступили к работам по шумоизоляции полов. Раскопали котлован под подземную парковку.
Discovery
В первой секции были полностью завершены монолитные работы, во второй секции готово 24 этажа. Монолит паркинга выполнен на 90%.
Кирпичная кладка в первой секции завершена до 22 этажа, во второй — до 12. До 21 этажа смонтированы окна в первой секции.
В декабре строители приступили к работам по шумоизоляции полов, сантехническим работам, монтажу систем отопления.
iTower
Монолитные работы выполнены до 9 этажа включительно. За декабрь завершили кирпичную кладку перегородок в подвальных помещениях, на 100% залили фундаментную плиту паркинга.
Приступили к наружной и внутренней кладке стен — уже выполнили 2 и 3 этажи.
Построили водопроводную камеру и сделали врезку в центральный водопровод.
