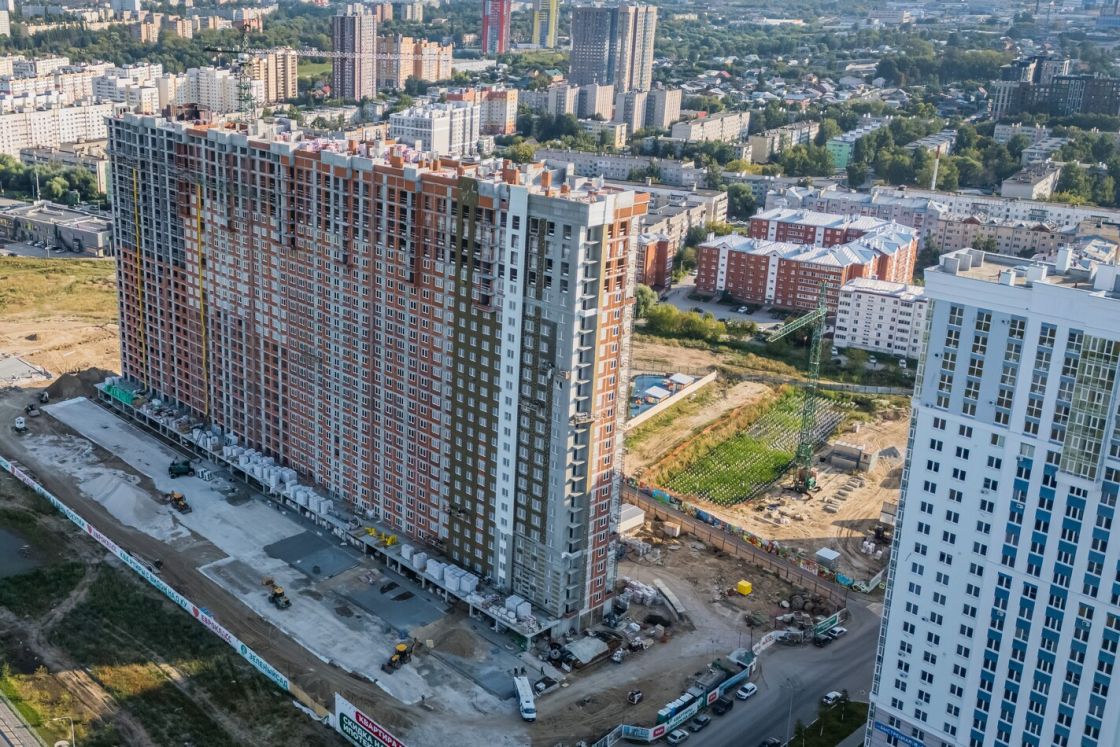

«Еврокласс-4»
В 3-й и 4-й секциях кирпичная кладка выполнена на 95%
На 80% выполнены работы по устройству кровли в 1-й и 2-й секциях
Штукатурка стен в 3-й секции выполнена на 93%
На 92% выполнены работы по прокладыванию внутренних электросетей Работы по прокладке
наружных сетей выполнены на 30%
Укладка тротуарной плитки выполнена на 20%
Установка газонных решёток на парковочных местах выполнена на 20%
Skyline 2
Монолитные работы в 6-й секции выполнены до 13 этажа
На 40% выполнена гидроизоляция стен паркинга
Работы по монтажу устройства стяжки пола в 4-й секции выполнены до 9 этажа, в 5-й секции - до 6 этажа
Работы по остеклению 4-й секции выполнены на 70%
Черновая отделка подвала в 4, 5, 6 секциях готова на 90%
Фасадные работы на 6 секции выполнены на 10%
В 4-й секции утепление фасадных стен выполнено на 40%
Кирпичная кладка наружных стен в 4 секции выполнена на 95%, внутренних перегородок - на 70%
В 5, 6 секциях кирпичная кладка наружных стен выполнена на 60%, внутренних перегородок - на 50%
Гидроизоляцией кровли паркинга с утеплением выполнена на 50%
В 4 секции начаты работы по монтажу лифтового оборудования
Discovery
На 100% выполнены работы по монтажу потолков
В 1-й и 2-й секциях на завершена внутренняя отделка
Монтаж малых архитектурных форм выполнен на 98%
Работы по строительству автопарковки выполнены на 100%
Работы по озеленению территории выполнены на 95%
iTower
Выполнена чистовая отделка мест общего пользования
На 99% выполнены работы по благоустройству стилобата
Работы по чистовой отделке паркинга выполнены на 100%
Завершены работы по благоустройству сквера перед ЖК
«Окская стрелка»
Выполнено устройство вертикальных конструкций 4 этажа
Выполнено устройство вертикальных конструкций 5 этажа
Выполнены работы по армированию стен цокольного этажа во 2-й секции
Армирование плиты перекрытия подвального помещения выполнено на 50%
Кирпичная кладка в цокольном этаже выполнена на 20%
ЖК «Счастье 2»
Отсыпка и планировка территории перепада высот на планируемой автостоянке выполнены на 85%
Устройство контура заземления дома выполнено на 80%
Устройство монолитных стен и перекрытий с разводкой электрики в монолитных конструкциях
выполнено на 45%
«Гранд Комфорт» (г. Жуковский) 1-ая очередь
Выполнено устройство плиты перекрытия 6 этажа
Завершены работы по устройству вертикальных конструкций 7 этажа
Вертикальная гидроизоляция стен паркинга и здания выполнена на 95%
Кирпичная кладка подземной части паркинга и здания выполнена на 80%
Горизонтальная гидроизоляция эксплуатируемой кровли выполнена на 5%
«Гранд Комфорт» (г. Жуковский) 2-ая очередь
Забивка свай под 2-ю секцию выполнена на 30%, под 4-ю секцию - на 100%, под 5-ю секцию - на
80%, под 1-ю секцию - на 90%.
Устройство вертикальных конструкций стен минус второго этажа паркинга выполнено на 100%, минус
первого этажа - на 90%
Устройство плиты перекрытия минус второго этажа паркинга выполнено на 100%, минус первого
этажа - на 80%
Выполнено устройство фундаментной плиты 4-й секции
Ведётся подготовка к устройству фундаментной плиты 3-й секции жилого дома
Выполнено устройство монолитных стен и перекрытия 2 этажа 4-й секции жилого дома
