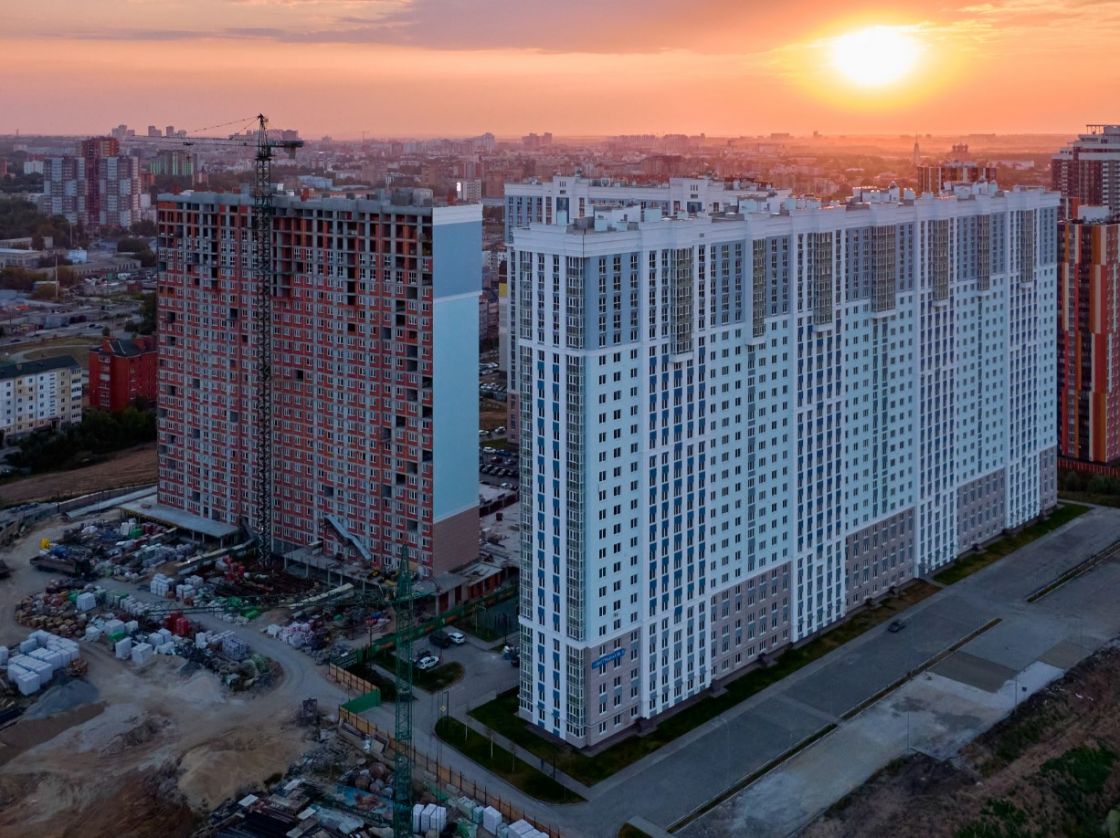

В последний день августа предлагаем не грустить по уходящему лету, а посмотреть свежий отчет с наших стройплощадок. Согласитесь, настроение поднимается, когда ты видишь, как растет твой будущий дом?
«Еврокласс-3»
В августе полностью завершили два важных этапа работ — на 100% готова кровля и наружная кирпичная кладка, внутренняя выполнена на 60%.
Продолжаются работы по прокладке коммуникационных сетей — готовность 85%.
Еще на семи этажах (до 20 включительно) положили плитку в лифтовых холлах.
Ведутся работы по полусухой стяжке — готовность 40%.
Фасад выполнен на 45%.
Fresh Life
В августе вышли на финишную прямую по фасадным работам — готовность 90%. Витражи выполнены на 90% в первой секции и на 70% — во второй.
Полностью завершены работы по по кирпичной кладке перегородок в жилых помещениях.
На 100% смонтированы входные двери в квартирах. На 100% выполнена полусухая стяжка.
Наружные сети смонтированы на 70%.
Значительно продвинулись в благоустройстве придомовой территории: строители укладывают брусчатку, монтируют детскую, спортивную площадки.
Skyline
В августе строители возвели еще два этажа — монолитные работы во всех 3 секциях выполнены до 11 этажа включительно.
Монолитная конструкция паркинга завершена на ⅓. Наружная кладка стен готова до 3 этажа. Большой объем работ выполнен по прокладке наружных сетей — канализации и водопровода.
Приступили к монтированию вентиляционного оборудования.
Discovery
В каждой секции дом стал выше на 2 этажа: в первой до 18 этажа, во второй — до 11.
До 12 этажа выполнены работы по прокладке системы вентиляции и дымохода. Кирпичная кладка в первой секции завершена до 8 этажа, во второй — до 2.
Монолитные по паркингу выполнены на 70%.
iTower
За август строители завершили монолитные работы по подземной части и вышли на возведение типового этажа.
