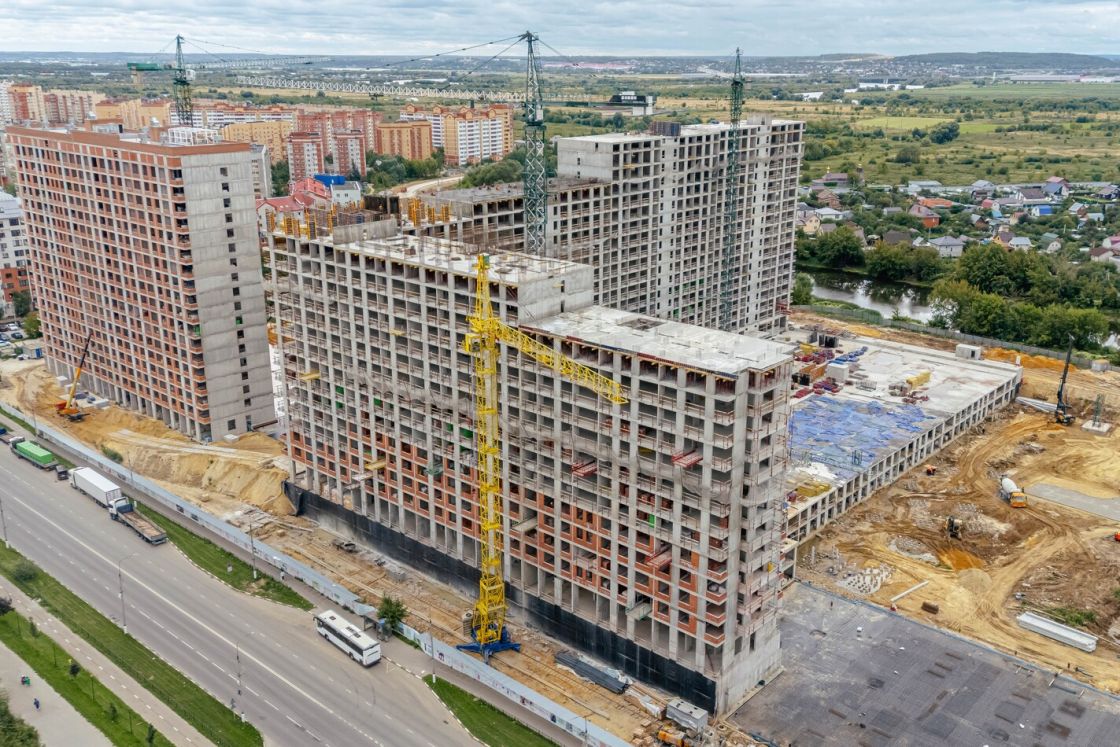

Работы по прокладке наружных сетей выполнены на 99%
Укладка тротуарной плитки выполнена на 97%
Монтаж газовых котлов выполнен на 90%
Отделка мест общего пользования выполнена на 85%
Устройство наружного газопровода выполнено на 99%
Монтаж наружного освещения выполнен на 80%
«Еврокласс-5»
Выполнено устройство вертикальных несущих конструкций 4 этажа в 1-й секции
Завершено устройство монолитного перекрытия 2-й секции 4 этажа
Ведутся работы по кирпичной кладке стен 1 этажа в 1-й и 2-й секциях
Устройство вентканалов выполнено на 2-м этаже в 1-й и 2-й секциях
«Окская стрелка»
Кирпичная кладка в 1-м доме выполнена на 65%
Работы по монтажу вентиляции в 1-м доме выполнены на 30%
Во 2-м доме кирпичная кладка выполнена на 85%
Работы по монтажу вентиляции во 2-м доме выполнены на 30%
Работы по обратной отсыпке пазух 2-го дома выполнены на 80%
Устройство парапета во 2-м доме выполнено на 40%
В 3-м доме устройство гидроизоляции подвальных помещений выполнено на 85%
Монолитные работы в 3-м доме на 4-м этаже выполнены на 75%
Работы по монтажу вентиляции в 3-м доме выполнены на 15%
В 3-м доме начаты работы по кладке кирпича
ЖК «Счастье-2»
Кирпичная кладка по контуру дома выполнена на 95%
Остекление пластиковыми окнами выполнено на 90%
Сантехнические работы в квартирах выполнены с 1 по 25-й этажи
Электрические работы в квартирах выполнены с 1 по 19-й этажи
Работы по штукатурке фасада здания выполнены на 30%
Выполнены работы по штукатурке стен в квартирах с 1 по 15-й этажи
Работы по устройству кровли выполнены на 20%
Стяжка пола выполнена на 1-6 этажах
Отделка мест общего пользования выполнена на 40%
Отопления в квартирах смонтировано со 2 по 8-й этажи
«Гранд Комфорт» (г. Жуковский) 1-ая очередь
Кирпичная кладка наружных стен выполнена на 97%
Кладка внутренних перегородок выполнена на 88%
Укладка тротуарной плитки в паркинге минус 1-го этажа выполнена на 97%; минус 2-го этажа - на 90%
«Гранд Комфорт» (г. Жуковский) 2-ая очередь
Ведутся работы по устройству монолитных перекрытий 14-го этажа в 1-й секции, 16-го этажа - во 2-й секции, 17-го этажа в и 3-й секции, 17-го этажа в 4-й секции
Ведутся работы по устройству плиты перекрытия 18-го этажа в 5-й и 6-й секциях
Устройство гидроизоляции стен паркинга выполнено на 99%
Устройство кирпичных перегородок в паркинге выполнено на 65%
