Ход строительства жилых комплексов, май 2018

Ход строительства жилых комплексов, май 2018

23.05.2018
По состоянию на 21 мая 2018 года:

Жилой комплекс «Еврокласс»:

На I секции:
  • армирование и бетонирование вертикальных конструкций 1 этажа;
  • (частично) монтаж опалубки плиты перекрытия над 1 этажом;
  • гидроизоляция и утепление стен подземной части дома.
На II секции:
  • армирование вертикальных конструкций 1 этажа.

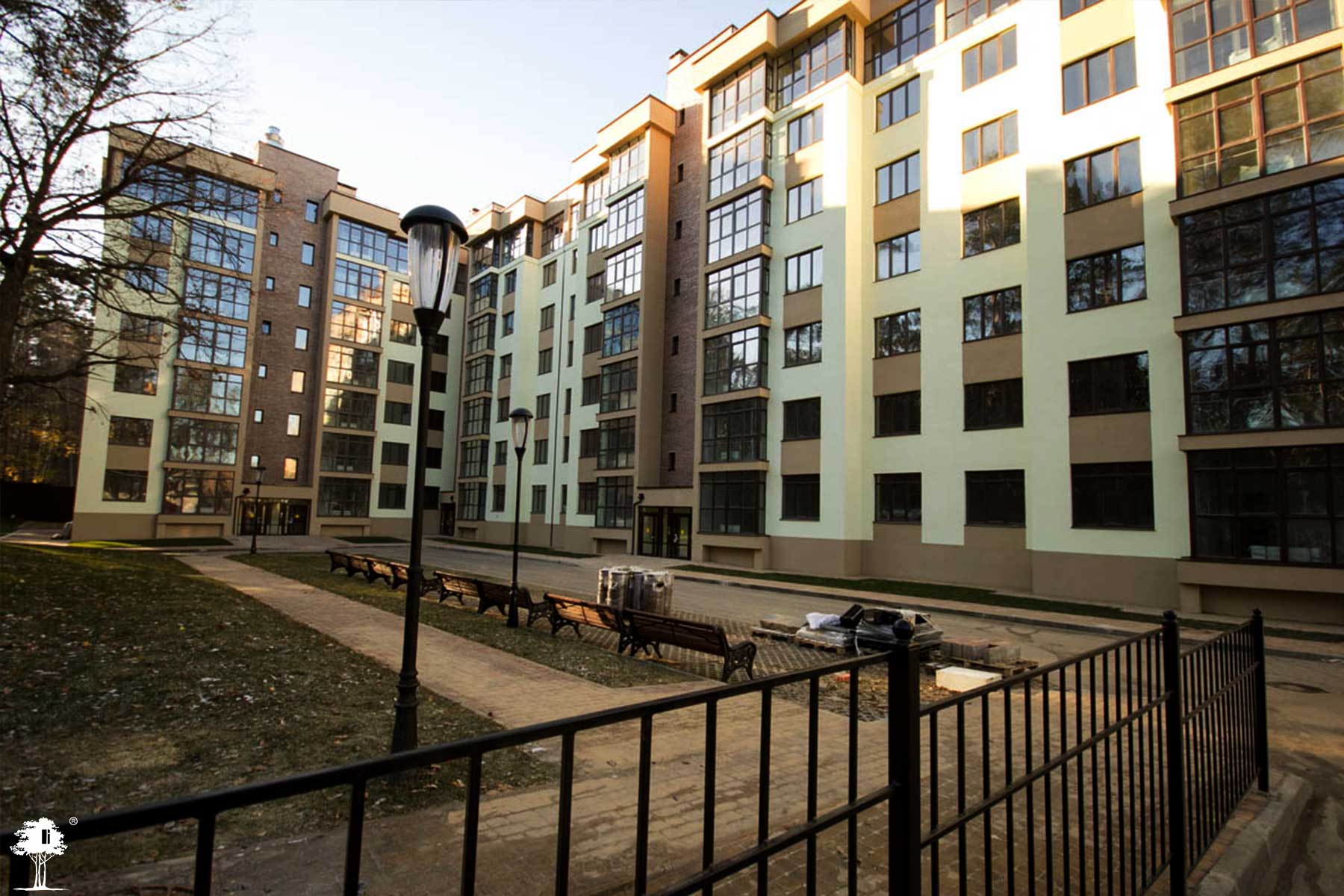

Жилой комплекс «Евросити»:

Отделка мест общего пользования: финишная фактурная штукатурка – завершена, окраска стен – выполнена, устройство покрытия пола из гранитной плитки – выполнено.
Дизайнерская отделка холлов первых этажей – завершена.
Монтаж лифтов: выполнена установка обрамлений дверей на этажах, регулировочные и пуско-наладочные работы практически завершены – остался 1 лифт.

Благоустройство территории:
  • завершена сборка площадки для воркаута (уличные тренажеры) и хоккейной коробки,
  • завершена укладка газона,
  • завершен монтаж ограждения территории и детских площадок,
  • завершен монтаж навеса для крытой автопарковки,
  • завершается монтаж ограждения территории жилого комплекса.
В ближайшие дни ожидается первичный пуск газа и воды в дом.

Элитный комплекс «GREEN PARK СОЛОТЧА» (2 очередь):
  • монтаж электропроводки выполнен на всех этажах, кроме апартаментов с перепланировкой;
  • устройство кровли – выполнено, кроме металлических частей (парапетов);
  • остекление энергосберегающими окнами выполнено, кроме блоков на 1 этажах с выходом на террасу;
  • завершена штукатурка мест общего пользования;
  • штукатурка санузлов завершена на 50%;
  • утепление фасада плитами базальтовой ваты – выполнено на 75%, штукатурка фасада – выполнено на 75%;
  • устройство вентилируемого фасада (отделка клинкерной плиткой) – ведется со стороны двора (выполнено на 90%) и со стороны реки (выполнено на 30%);
  • монтаж стояков водопровода, канализации, отопления, горячей воды – завершено на 90%;
  • начаты работы по внутренней штукатурке апартаментов;
  • устройство шумоизоляции апартаментов – завершено на 50%;
  • монтаж входных металлических дверей завершен на 40%;
  • начаты работы по устройству покрытий из тротуарной плитки на террасах;
  • ведутся работы по устройству полимерных полов паркинга;
  • ведутся работы по монтажу слаботочных систем и линий охранно-пожарной сигнализации.
Жилой комплекс «ГРАНД КОМФОРТ» (2 очередь):

Ведущиеся работы:
  • бетонирование перекрытия 19 этажа 24-этажной секции;
  • бетонирование стен технического этажа 19-этажной секции;
  • кладка наружных стен и перегородок: на 16 этаже обеих секций;
  • монтаж стояков системы вентиляции и дымоудаления – на 17 этаже обеих секций;
  • утепление плитами базальтовой ваты стен помещений общего пользования (лестничных клеток и переходных площадок) – на 13-14 этажах обеих секций;
  • утепление плитами базальтовой ваты внешних стен – ведется на обеих секциях, на ряде стояков доведено до 12 этажа, ведется защитное оштукатуривание, нанесение фактурного слоя;
  • электротехнические работы (электропроводка в квартирах) – на 12-13 этажах обеих секций;
  • штукатурка квартир: на 12 этаже 19-этажной секции и на 3 этаже 24-этажной секции;
  • осуществляется монтаж поквартирной шумоизоляции на 5-10 этажах 19-этажной секции;
  • кладка перегородок на цокольном этаже.
Завершенные работы:
  • установка окон на 9 этаже 19-этажной секции и на 12 этаже 24 этажной секции;
  • гидроизоляция кровли первой секции подземного паркинга.
Жилой комплекс «ГРАНД КОМФОРТ» (3 очередь):

Ведущиеся работы:
  • завершается армирование перекрытия подземного паркинга и монтаж опалубки;
  • монтаж опалубки плиты перекрытия 2 этажа 24-этажной секции и 1 этажа 19- этажной секции;
  • бетонирование колонн и стен 2 этажа 24-этажной секции;
  • гидроизоляция и утепление стен подземной части паркинга и дома 19-этажной секции и 24-этажной секции.
Завершенные работы:
  • фундаментная плита и стены цокольного этажа 19-этажной секции;
  • фундаментная плита подземного паркинга;
  • армирование стен подземного паркинга;
  • армирование стен 2 этажа 24-этажной секции;
  • армирование и бетонирование стен и плиты перекрытия цокольного этажа 19-этажной секции.
Фотографии хода строительства размещены на страницах жилых комплексов.
